建設業の施工管理アプリの選び方|導入5ステップ

施工管理アプリ導入5ステップ(現状棚卸し→スモールスタート→推進役→伴走と紙廃止→効果測定と横展開)
目次

結論:施工管理アプリは「機能の多さ」ではなく「現場が使い続けられるか」で選ぶ

先に要点をお伝えします。中小建設業が施工管理アプリ・現場ペーパーレスで成果を出すための結論は、次の3点です。

  1. 選定基準は「機能の多さ」ではなく「現場が使い続けられるか」に置く。 高機能でも現場が触らなければ、投資はゼロ回収で終わります。
  2. 導入の成否は「ツール選び」より「定着」で決まる。 導入した企業の多くが、数カ月後に「結局、紙に戻った」という壁にぶつかります。この壁を最初から織り込むことが失敗回避の分岐点です。
  3. 写真管理・電子小黒板・日報・図面共有の「よく使う機能」から小さく始める。 全機能を一度に導入せず、現場が毎日触る1〜2機能に絞ることが、中小の限られた体力での正攻法です。

本記事は、機械・測量による自動化(ICT施工)やBIM/CIMではなく、写真管理・日報・図面共有・工程・チャットをアプリ化する「ソフトウェア導入」に絞って、経営者が意思決定できる粒度で解説します。特定製品の推奨はせず、機能カテゴリで公平に整理します。

なぜ今、中小建設業に「現場ペーパーレス」が避けられないのか

背景には、経営を直撃する3つの構造変化があります。

第一に、時間外労働の上限規制です。2024年4月から建設業にも罰則付きの上限規制が全面適用され、原則として時間外労働は月45時間・年360時間が上限となりました(出典:厚生労働省「建設業にも時間外労働の上限規制が適用されています」)。現場の書類作成・写真整理を事務所に持ち帰って夜に処理する働き方は、もはや続けられません。

第二に、深刻な人手不足と高齢化です。建設業の就業者数は1997年のピーク(685万人)から2024年には477万人へと、ピーク比で約3割減少しています(出典:国土交通省「建設業を巡る現状と課題(参考資料集)」令和8年4月3日)。少ない人数で同じ量の現場を回すには、書類・写真・報告の手間を削るしかありません。

第三に、国の方向性です。国土交通省は2024年4月に「i-Construction 2.0 ~建設現場のオートメーション化~」を策定し、2040年度までに建設現場の省人化を少なくとも3割(生産性1.5倍)とする目標を掲げました。その3本柱の一つが「施工管理のオートメーション化」=書類・写真・データのデジタル化です(出典:国土交通省「i-Construction 2.0 ~建設現場のオートメーション化~」令和6年4月)。

つまり、現場ペーパーレスは「余裕があればやるDX」ではなく、法規制・人手・国策の3方向から迫られる生存条件になっています。

施工管理アプリで「できること」を機能カテゴリで整理する

「施工管理アプリ」と一口に言っても中身は幅広く、製品ごとに得意分野が異なります。中小が押さえるべき代表的な機能カテゴリは次の6つです。

  • 工事写真管理(写真台帳):現場で撮った写真を自動で仕分け・整理し、電子小黒板の情報とひも付けて台帳を自動生成する。手作業の写真整理を最も大きく削減できる領域。
  • 電子小黒板:従来チョークで書いていた工事用黒板を画面上で入力し、撮影と同時に写真へ焼き込む。後述の信憑性確認が公共工事では要件になる。
  • 電子日報・出面(でづら)管理:日報・作業実績・労務をスマホから入力し、事務所で自動集計する。
  • 図面共有:最新図面をクラウドで共有し、現場でスマホ・タブレットから閲覧・指示書き込みができる。「古い図面で施工した」手戻りを防ぐ。
  • 工程管理:工程表をクラウドで共有し、進捗をリアルタイムに更新する。
  • 現場チャット・情報共有:現場と事務所、元請と協力会社の連絡を一元化し、電話・FAX・個人LINEの散在を解消する。

重層下請構造の建設業では、元請だけがアプリを使い、協力会社は紙のままという分断が起きがちです。「誰が・どの機能を・どこまで使うか」を、下請を含めて設計することが実運用の要になります。

中小が失敗しない「選定基準」と比較の観点

製品比較でチェックすべき観点を、経営判断に効く順で整理します。

比較観点重要度確認方法
現場が使い続けられるUI★★★50〜60代の職人が説明なしで写真1枚撮れるか実機テスト
オフライン対応★★★電波の弱い山間部・地下・トンネルで撮影・入力できるか
写真台帳の自動生成★★★撮影から台帳出力まで手作業がゼロに近いか
電子小黒板の信憑性確認(改ざん検知)★★★公共工事で使うならCRYPTREC暗号リスト準拠か
他社ソフトとのデータ連携★★異なるベンダー間で写真情報を受け渡せるか(J-COMSIA検定)
料金体系★★1現場・1ユーザー単位か、初期費用・追加費用の有無
図1:施工管理アプリ 比較チェック観点(重要度と確認方法)

観点の中身を補足します。

  • 現場が使い続けられるUI(最重要):機能一覧の豊富さより、「高齢の職人が説明書なしで写真1枚撮れるか」を優先します。導入前に必ず、最も苦手そうなベテラン数名に実機を触ってもらってください。
  • オフライン対応:現場は電波が届かない場所が多くあります。オフラインで撮影・入力し、後で同期できるかは、地方・土木の現場ほど死活的です。
  • 写真台帳の自動生成:写真整理は残業の温床です。撮影から台帳出力まで手作業がゼロに近いほど、収益改善への直結度が高くなります。
  • 電子小黒板の信憑性確認:公共工事で電子小黒板を使う場合、改ざん検知(信憑性確認)機能が要件になります。国土交通省は2017年に直轄工事での電子小黒板の利用を認めており、公共発注者の特記仕様書ではCRYPTREC暗号リストに基づく信憑性確認を求めるのが一般的です(出典:国土交通省 CALS/EC 電子納品に関する要領・基準)。民間工事中心か公共工事もやるかで、必須要件が変わります。
  • 他社ソフトとのデータ連携:撮影アプリと写真管理ソフトが別ベンダーでも情報を受け渡せるよう、J-COMSIAが共通仕様と検定を運用しています。将来のソフト乗り換えや元請指定への対応を考えるなら、連携性を確認しておくと安全です。
  • 料金体系:中小は「1現場単位・スモールスタート可能」なプランから始めるのが定石です。全社一括契約の前に、1現場での費用対効果を検証しましょう。

よくある「失敗パターン」5つ

導入がうまくいかない企業には共通点があります。

  1. 多機能な高価格帯を全社一括導入した — 現場が使いこなせず、コストだけ残る。
  2. 経営者・事務所だけで選び、現場を巻き込まなかった — 「押し付けられた道具」は使われない。
  3. 紙とアプリの二重運用を放置した — 「どうせ紙も出す」ならアプリを触る動機が消える。
  4. 導入して満足し、定着支援をしなかった — 最初の1〜2カ月の伴走を省くと、静かに紙へ戻る。
  5. 元請だけ導入し、協力会社への展開を設計しなかった — 重層下請の連携が切れ、情報が二重管理になる。

いずれも「ツールの性能」ではなく「進め方」の問題です。だからこそ、次の5ステップが効きます。

自社がどの失敗パターンに陥りやすいかを整理したい方は、建設業に特化した無料経営相談(毎月5社まで)でお気軽にご相談ください。

失敗しない「導入5ステップ」

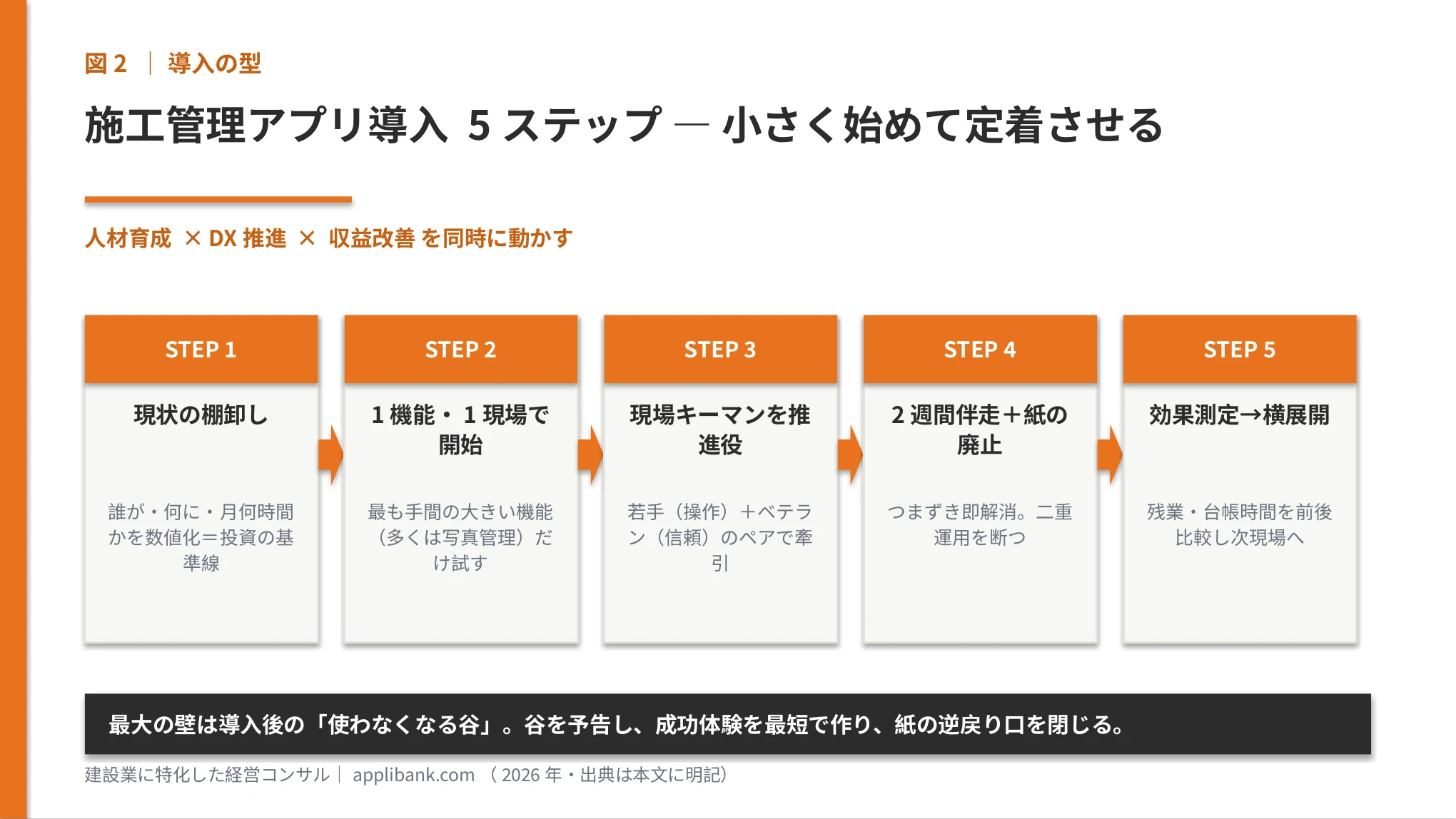

施工管理アプリ導入5ステップ(現状棚卸し→スモールスタート→推進役→伴走と紙廃止→効果測定と横展開)
図2:施工管理アプリ導入5ステップ(小さく始めて定着させる)
  • STEP1|現状の棚卸し:まず「どの書類・写真作業に、誰が、月何時間かけているか」を数値で見える化します。ここが投資対効果の基準線になります。
  • STEP2|1機能・1現場でスモールスタート:最も手間の大きい機能(多くは写真管理)を1つ、1現場だけで試します。全機能・全現場の同時導入は避けます。
  • STEP3|現場キーマンを推進役に任命:若手1名(操作の速さ)とベテラン1名(現場の信頼)をペアで推進役に据えます。トップダウンだけでは現場は動きません。
  • STEP4|2週間の伴走と「紙の廃止宣言」:最初の2週間、つまずきをその場で解消します。同時に、対象業務の紙を明確に廃止します。二重運用を残すと定着しません。
  • STEP5|効果測定と横展開:残業時間・台帳作成時間を導入前後で比較し、数値で効果を確認してから次の現場・次の機能へ広げます。

最大の壁は「導入後」──現場がアプリを使わなくなる谷の越え方

正直にお伝えします。施工管理アプリで最も難しいのは、選定でも初期設定でもなく、導入から数カ月後に訪れる「使わなくなる谷」です。

導入直後は物珍しさで使われます。しかし、慣れない操作の負担、通信の不具合、繁忙期の忙しさが重なると、「今日は急ぐから紙でいいや」が始まり、いつの間にか全員が紙に戻る——これは能力の問題ではなく、新しい道具に切り替える誰もが通る一時的な落ち込みです。この谷を「予告」しておくかどうかで、定着率は大きく変わります。

越え方は次の4つです。

  • 谷が来ると事前に伝える:「最初の1〜2カ月はやりにくく感じます。それが普通です」と先に共有するだけで、離脱の心理的ハードルが下がります。
  • 成功体験を最短で作る:「写真整理の残業が減った」を1現場でも早く実感してもらう。数字で見せると納得が速い。
  • できる人・できない人で棚を分ける:全員に同じ習熟を求めず、まず得意な人が使い、苦手な人は撮影だけ、と役割を分ける。
  • 紙への逆戻り口を閉じる:STEP4の「紙の廃止宣言」を経営者が明言し、貫く。

ここに統合最適化(人材育成×DX推進×収益改善)が効いてきます。若手・高齢者の双方が無理なく使えるUIを選ぶこと自体が人材育成であり、ペーパーレスによる残業削減が収益改善、そのプロセス全体がDX推進です。3軸を同時に動かすからこそ、単なる「ツール導入」が「現場が育ち、利益が残る仕組み」に変わります。

FAQ

Q1. 施工管理アプリは中小・小規模の会社でも本当に効果がありますか。

A. あります。むしろ少人数の会社ほど、一人当たりの事務負担が重く、写真整理・日報・図面共有の効率化インパクトが大きくなります。全機能ではなく、最も手間の大きい1機能・1現場から始めることが、限られた体力での成功の鍵です。アプリで減らしきれない事務を人に寄せる場合は、建設ディレクターの導入も検討に入ります。

Q2. 公共工事で電子小黒板を使う場合、何に気をつければよいですか。

A. 改ざん検知(信憑性確認)機能を備えた製品かを確認してください。国土交通省は2017年に電子小黒板の利用を認めており、公共発注者の特記仕様書では、CRYPTREC暗号リストに基づく信憑性確認が求められるのが一般的です。発注機関ごとに仕様が異なるため、対象案件の特記仕様書を必ず確認してください。

Q3. 導入しても現場が使ってくれるか不安です。どうすれば定着しますか。

A. 「導入後1〜2カ月は使いづらく感じる谷が来る」と事前に予告し、若手とベテランのペアを推進役に立て、2週間の伴走と紙の廃止宣言をセットにしてください。ツールの性能より進め方が定着率を左右します。

経営判断としての一歩を、専門家と一緒に

施工管理アプリ・現場ペーパーレスは、製品選びが5割、定着の設計が5割です。「どの機能から始めるべきか」「自社の現場と下請体制に合う進め方は何か」は、会社ごとに答えが変わります。

アプリバンクは、建設業に特化し、人材育成×DX推進×収益改善の統合最適化の視点で、貴社に合った導入・定着を伴走支援します。無料経営相談は毎月5社までで承っています。

あわせて読みたい関連記事

建設業に特化した無料経営相談(毎月5社まで)

アプリバンクは建設業に特化し、人材育成 × DX推進 × 収益改善の統合最適化で経営を支援します。初回の経営相談は無料・毎月5社まで。建設業の企業様限定で、しつこい営業は行いません。

監修:株式会社アプリバンク 代表取締役 佐藤 望(建設業界30年・海外5カ国でのビジネス経験・DX認定事業者)

建設業を支援する経営コンサル、株式会社アプリバンクをもっと見る

購読すると最新の投稿がメールで送信されます。

施工管理アプリ導入5ステップ(現状棚卸し→スモールスタート→推進役→伴走と紙廃止→効果測定と横展開)

この記事が気に入ったら
いいね または フォローしてね!

よかったらシェアしてね!
  • URLをコピーしました!
  • URLをコピーしました!
目次
