建設業のゼロ円発注は違法?取適法と建設業法のルール

建設業のゼロ円発注は違法?取適法と建設業法のルール【2026】
目次

結論:まず押さえる3点

  • 「ゼロ円発注」「下請の責めによらない無償のやり直し」「代金を決めずに着工させる後決め発注」は、いずれも違法・是正指導の対象になりうる取引です。元請・下請のどちらにとっても、契約と支払のルールを外すと行政指導・公表・取引先の信用低下という実損につながります。
  • 適用される法律は「工事かどうか」で2系統に分かれます。建設工事の請負は建設業法、工事以外の委託(製造・役務・情報成果物など)は下請法(下請代金支払遅延等防止法)が規律します。どちらが効くかを取り違えると、支払期日の起算点まで間違えます。
  • 一番の対策は「着工前の書面契約」と「代金の決め方の透明化」です。これは同時に、下請の賃上げ・担い手確保(人材育成)、契約の電子化(DX)、適正価格による粗利の安定(収益改善)にも効きます。

以下、元請・下請の経営者が自社の取引を点検できるよう、規制の中身と自社チェックリストを整理します。条番号・日数は一次情報(国土交通省・公正取引委員会・中小企業庁)に基づき記載し、確定しきれない点は明示します。


1. まず切り分け:工事は「建設業法」、工事以外は「下請法(取適法)」

同じ「元請と下請の取引」でも、対象が建設工事の請負か、それ以外の委託かで、適用される法律が変わります。

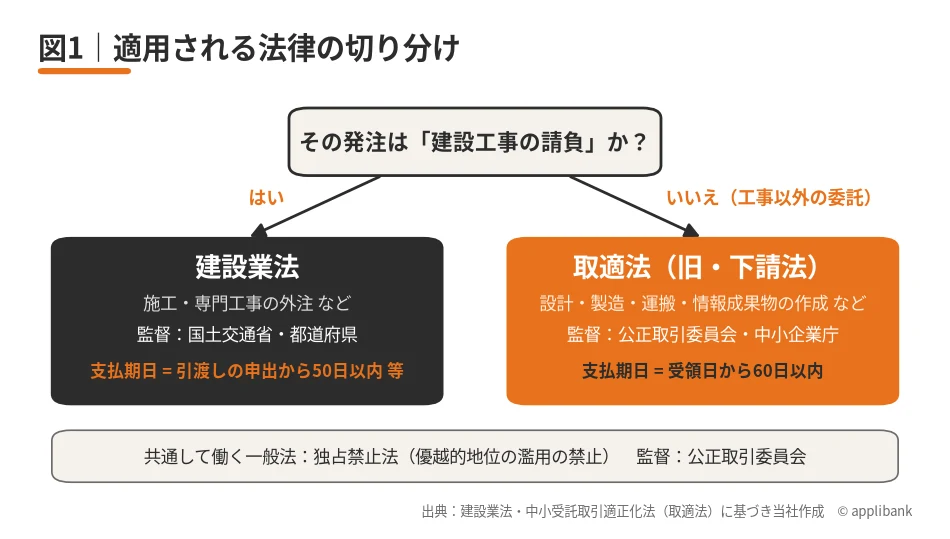

図1:適用区分の切り分け(工事=建設業法/工事以外=取適法)

図1:適用される法律の切り分け(工事=建設業法/工事以外=取適法)
取引の中身適用される主な法律主な監督官庁
建設工事の請負(施工・専門工事の外注など)建設業法国土交通省・都道府県
工事以外の委託(設計・製造・運搬・清掃・情報成果物の作成など)取適法(旧・下請法)公正取引委員会・中小企業庁
どちらにも共通して働く一般法独占禁止法(優越的地位の濫用など)公正取引委員会

ポイントは、「建設現場で起きた取引=すべて建設業法」ではないことです。たとえば図面作成の委託や資材運搬のみの委託は、工事の請負ではなく「工事以外の委託」として取適法側で判断される場面があります。自社の発注書・契約書が「工事の請負契約」なのか「業務委託契約」なのかを、まず仕分けてください。

重要な変更点として、2026年1月1日に「下請法(下請代金支払遅延等防止法)」が改正・改称され、通称「取適法(とりてきほう)」となりました(正式名称は「中小受託取引適正化法」)。単なる名称変更ではなく、規制対象の拡大(資本金に加え、従業員数が製造委託等で300人・サービス委託等で100人を超える委託事業者も対象)、手形払いの禁止、電磁的方法での書面交付など、内容が強化されています(出典:公正取引委員会「中小受託取引適正化法(取適法)関係」・中小企業庁)。工事以外の委託を行う建設会社は、改正後のルールで自社の取引を点検してください。


2. ゼロ円発注・無償のやり直しは、なぜ問題になるのか

不当に低い請負代金の禁止(建設業法19条の3)

建設業法19条の3は、注文者が、自己の取引上の地位を不当に利用して、通常必要と認められる原価に満たない金額を請負代金とする契約を締結することを禁じています。「相場より安く発注する」こと自体が直ちに違法なのではなく、優越的な立場を使って、原価を割る水準を押し付けることが問題です。

したがって、正当な理由のない「ゼロ円発注」や、原価を著しく下回る発注は、この19条の3に触れうる典型です。

無償のやり直し・追加工事の押し付け

下請の責めに帰さない手戻り・やり直し・仕様変更を、追加代金を払わず無償でさせる行為も問題になりえます。当初の請負内容に含まれない作業を無償で強いれば、実質的に代金を減額しているのと同じで、19条の3の趣旨や、独占禁止法上の優越的地位の濫用に該当しうるためです。「うちの慣行だから」「元請の指示だから」は理由になりません。

使用資材等の購入強制の禁止(建設業法19条の4)

あわせて建設業法19条の4は、契約後に、注文者が指定する資材・機械やその購入先からの購入・使用を、不当に下請へ強制することを禁じています。「この材料をこの単価で買え」と一方的に押し付ける行為は、実質的なコスト転嫁として問題になりえます。

これらの判断基準は、国土交通省「建設業法令遵守ガイドライン」に具体例つきで示されています。自社の運用が該当しないか、同ガイドラインで照合することを推奨します。


3. 「後決め発注」「書面なしの着工」は契約ルール違反になりうる

代金や工事内容を決めないまま先に着工させ、後から一方的に条件を決める――いわゆる後決め発注は、契約の基本ルールに反しうる行為です。

建設業法19条は、建設工事の請負契約について、工事内容・請負代金の額・工期・支払方法など法定の事項を書面に記載し、原則として着工前に相互に交付することを求めています。したがって、契約書面のないまま工事を始めさせる運用は19条に反しうるもので、後から代金を一方的に決める後決め発注は、この観点からも避けるべきです。

書面は、電子契約(電磁的措置による契約)でも要件を満たしえます。ここが後述するDXの入口になります。


4. 下請代金の支払ルール:起算点と日数が「工事」と「工事以外」で違う

支払遅延も是正対象です。ここで最も間違えやすいのが、支払期日の起算点と日数が、適用法で異なる点です。

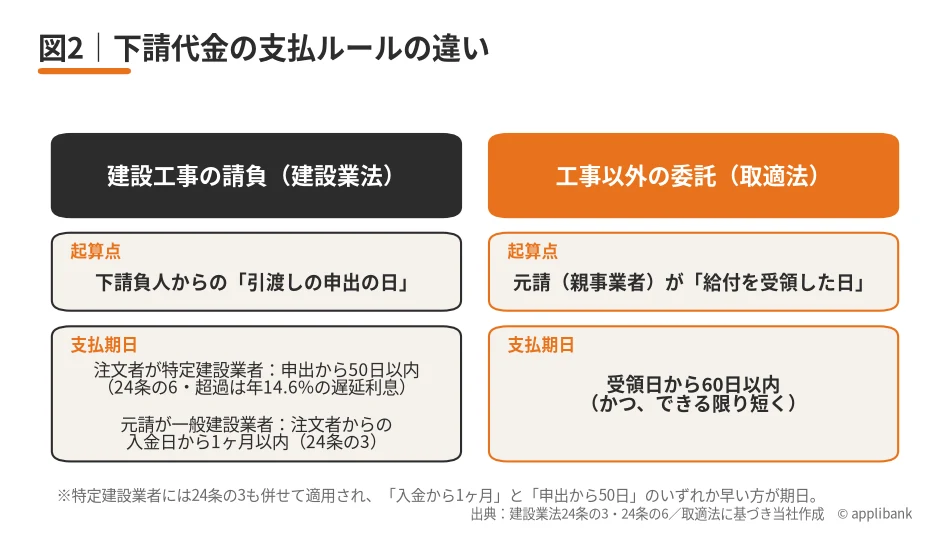

図2:支払ルールの違い(建設業法 vs 取適法)

図2:下請代金の支払ルールの違い(建設業法 vs 取適法)
建設工事の請負(建設業法)工事以外の委託(取適法)
起算点下請負人からの引渡しの申出の日元請(親事業者)が給付を受領した日
支払までの日数起算日から50日以内(かつできる限り短く)
※注文者が特定建設業者の場合(建設業法24条の6)。元請が一般建設業者の場合は、注文者から支払を受けた日から1ヶ月以内(同24条の3)
受領日から60日以内(かつできる限り短く)
  • 建設業法側の「引渡しの申出から50日以内」は、建設業法第24条の6(特定建設業者の下請代金の支払期日等)で定められたルールです。特定建設業者が注文者となる下請契約では、注文者から支払を受けたか否かにかかわらず、引渡しの申出日から起算して50日以内(かつできる限り短い期間)に下請代金を支払わなければなりません。この期日を過ぎると、年14.6%の遅延利息が発生します。なお、特定建設業者には24条の3も併せて適用されるため、実務上は「支払を受けた日から1ヶ月」と「引渡しの申出から50日」のいずれか早い方が支払期日になります。また、24条の6の対象となるのは、下請負人が資本金4,000万円未満の一般建設業者または個人の場合です。
  • 元請が一般建設業者の場合は24条の6ではなく建設業法第24条の3が適用され、注文者から請負代金(出来形部分・竣工払)の支払を受けた日から1ヶ月以内に下請代金を支払う必要があります。自社がどちらに当たるかで期日が変わります。
  • 取適法側の「受領日から60日以内」は、取適法(旧・下請代金支払遅延等防止法)に基づく期日ルールです。

「引渡しの申出から」と「受領日から」では起算点そのものが違うため、工事と非工事を混同すると支払期日を誤ります。自社の支払サイトを設計する際は、まず「その取引はどちらか」を確定させてください。


5. 違反になりやすい発注パターンと自社点検チェックリスト

現場で「よくある」だけに見落とされがちなパターンを整理します。心当たりがあれば、契約・運用の見直しが必要です。

違反になりやすい発注パターン(例)

  • 見積根拠を示さず、原価を割る水準の代金を一方的に提示する(ゼロ円・著しい低価格)
  • 下請の責めによらない手戻り・仕様変更を無償でやり直させる
  • 代金・工期を決めずに着工させ、後から一方的に条件を決める(後決め)
  • 契約書面を交付せず、口頭・LINE等だけで工事を進行させる
  • 指定資材・指定業者の使用を不当に強制し、コストを転嫁する
  • 支払期日を法定より遅く設定する/検収を理由に支払を引き延ばす

自社点検チェックリスト(元請・下請共通)

  • その取引は「工事の請負」か「工事以外の委託」か、仕分けできているか
  • 着工前に、法定事項を記載した契約書面(電子契約含む)を交付しているか
  • 請負代金は、通常必要な原価を割っていないか(見積根拠を残しているか)
  • やり直し・追加作業の費用負担の取り決めが契約に明記されているか
  • 支払期日は、工事=(注文者が特定建設業者なら)引渡しの申出から50日・(元請が一般建設業者なら)注文者からの入金日から1ヶ月/工事以外=受領日から60日を超えていないか
  • 指定資材・指定業者の使用を不当に強制していないか
  • 困ったときの相談窓口(後述)を社内で共有できているか

一つでも「いいえ」があれば、放置は避けてください。まずは契約書面と見積根拠の整備から着手するのが現実的です。


自社の発注・支払ルールが適正かを個別に点検したい方は、無料経営相談(毎月5社まで)をご利用ください。

6. 統合最適化:適正取引は「人材育成×DX×収益改善」を同時に動かす

適正な取引は、単なるコンプライアンス対応にとどまりません。当社が提唱する統合最適化(人材育成×DX推進×収益改善)の観点で見ると、三つの成果が同時に得られます。

  • 人材育成:適正な代金と支払は、下請・協力会社の賃上げと担い手確保の原資になります。人手不足・高齢化が深刻な建設業で、取引先ごと人材基盤を守ることは、元請自身の施工体制の維持に直結します。
  • DX推進:着工前の書面交付を電子契約に切り替えれば、契約漏れ・後決めの温床を仕組みで防げます。見積・出来高・検収・支払をデジタルで記録すれば、支払期日の管理も自動化でき、証跡も残ります。
  • 収益改善:原価を割らない適正価格の取引は、下請の粗利を守るだけでなく、元請にとっても品質・安全の安定と手戻りコストの削減につながります。無理な低価格発注は、結局は事故・不具合・離反というコストで跳ね返ります。

適正取引は「守り」ではなく、施工体制と収益を守る「攻めの経営基盤」です。


相談窓口(公的機関)

  • 駆け込みホットライン(国土交通省):建設業法違反の疑いがある行為(不当に低い請負代金・支払遅延など)の通報窓口です。
  • 建設業取引適正化センター:下請取引をはじめとする請負契約のトラブルの相談窓口です。
  • 公正取引委員会/中小企業庁:下請法・優越的地位の濫用に関する相談・申告窓口です。
  • 判断基準の詳細は、国土交通省「建設業法令遵守ガイドライン」を参照してください。

※本記事は一般的な情報提供であり、個別事案の法的助言ではありません。具体的な取引の適否は、必ず一次情報および専門家に確認してください。


よくある質問(FAQ)

Q1. 相場より安い金額で発注したら、それだけで違法ですか?

A. 安いこと自体が直ちに違法とは限りません。問題になるのは、優越的な立場を不当に利用して、通常必要と認められる原価に満たない金額を押し付ける場合です(建設業法19条の3)。見積根拠を示し、双方が合意した適正な価格であれば、金額の高低のみで違法とはなりません。

Q2. 工事と、工事以外の委託で、支払ルールは何が違いますか?

A. 起算点と日数が異なります。工事の請負は、注文者が特定建設業者であれば「引渡しの申出の日から50日以内」(建設業法24条の6)、元請が一般建設業者であれば「注文者から請負代金の支払を受けた日から1ヶ月以内」(同24条の3)です。工事以外の委託(取適法)は「受領日から60日以内」。どちらの取引か、また元請が特定建設業者かどうかで期日が変わるため、契約時に仕分けが必要です。

Q3. 契約書を交わさず口頭で工事を進めても大丈夫ですか?

A. 避けるべきです。建設業法19条は、工事内容・代金・工期などの法定事項を書面に記載し、原則として着工前に交付することを求めています。口頭のみ・書面なしの着工は19条に反しうるうえ、後決め発注やトラブルの温床になります。電子契約でも要件を満たしえます。


無料経営相談(毎月5社まで)

自社の発注・契約・支払の運用が、建設業法・下請法のルールに沿っているか点検したい経営者向けに、無料経営相談(毎月5社まで)をご用意しています。取引適正化と、人材・DX・収益を同時に伸ばす統合最適化の観点から、具体的な打ち手を整理します。

あわせて読みたい関連記事

建設業に特化した無料経営相談(毎月5社まで)

アプリバンクは建設業に特化し、人材育成 × DX推進 × 収益改善の統合最適化で経営を支援します。初回の経営相談は無料・毎月5社まで。建設業の企業様限定で、しつこい営業は行いません。


監修:代表取締役 佐藤 望(建設業界30年・海外5カ国・DX認定事業者)
