建設業の資金繰り改善|黒字倒産を防ぐ5つの実務【2026】アイキャッチ

「利益は出ているのに、月末の支払いが怖い」——建設業の経営者から最も多く聞く悩みの一つです。2026年上半期、建設業の物価高(インフレ)倒産は151件と半期ベースで過去最多を更新しました(帝国データバンク集計・日刊建設工業新聞 2026年7月)。倒産の引き金は「赤字」ではなく「現金の枯渇」です。売上も利益もあるのに資金が回らず行き詰まる——いわゆる黒字倒産は、支出が先行する建設業の構造そのものに根があります。本稿は、建設業界30年、財務と現場の両面を見てきた立場から、黒字倒産を防ぐキャッシュフロー管理の実務を5つに絞ってお伝えします(2026年7月時点)。

目次

1. なぜ建設業は資金繰りが苦しいのか——「支出先行」の構造を知る

建設業の資金の流れは、他業種と決定的に違います。材料費・労務費・外注費は工事の進行に合わせて毎月出ていくのに、入金は出来高査定や完成引渡しの後にまとめて入る。この時間差=立替期間が長いほど、運転資金が必要になります(図1)。

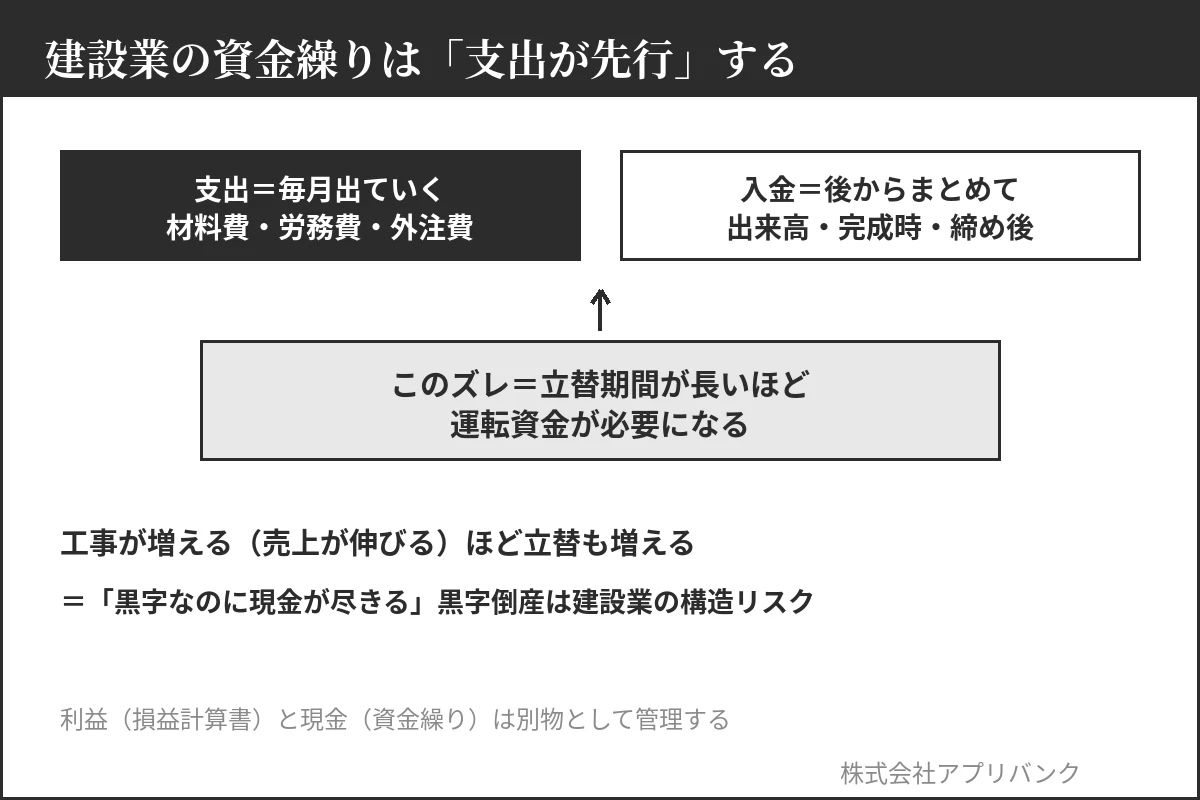

建設業の資金繰り構造|支出先行と入金の後ろ倒れによる立替期間
図1:支出は毎月・入金は後から。立替期間の長さが建設業の資金繰りを圧迫する

注意すべきは、受注が増えるほど立替も増えることです。「仕事が増えたのに資金が苦しくなった」は矛盾ではなく、建設業では自然な現象です。だからこそ、利益(損益計算書)と現金(資金繰り)は別物として管理する必要があります。2026年上半期は資材高を主因とする倒産が最多を更新しており(図2)、価格転嫁が遅れる会社ほど手元資金が直撃されています。

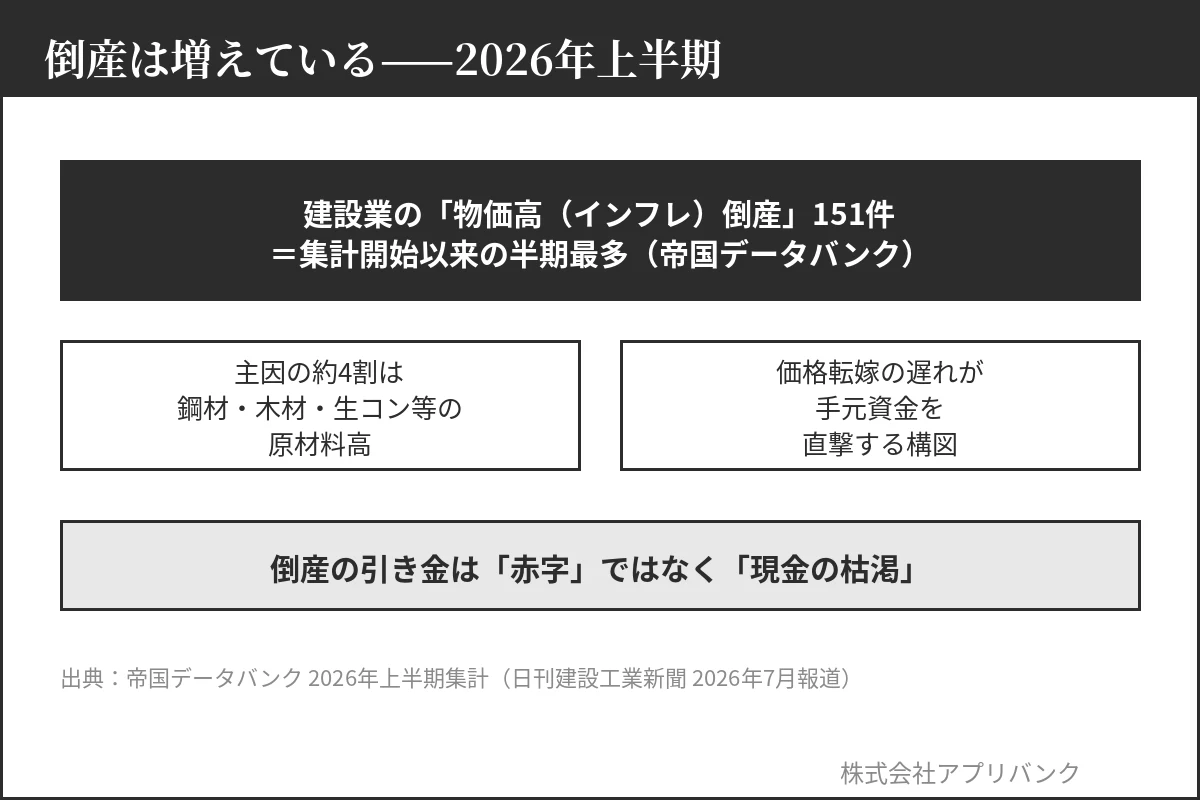

2026年上半期の建設業倒産|物価高倒産151件が半期最多(帝国データバンク)
図2:建設業の物価高倒産は151件と半期最多(帝国データバンク・2026年上半期)

2. 資金繰り表を「2枚」つくる——月次6ヶ月と週次13週

資金繰り管理の道具は、シンプルな表が2枚あれば十分です(図3)。1枚目は月次資金繰り表(向こう6ヶ月)。工事の入金予定と支払予定を月単位で並べ、経営判断(受注の選別・投資・借入のタイミング)に使います。2枚目は週次資金繰り表(直近13週)。給料日・外注支払日・返済日・税金納期を週単位で追い、支払事故を未然に防ぎます。

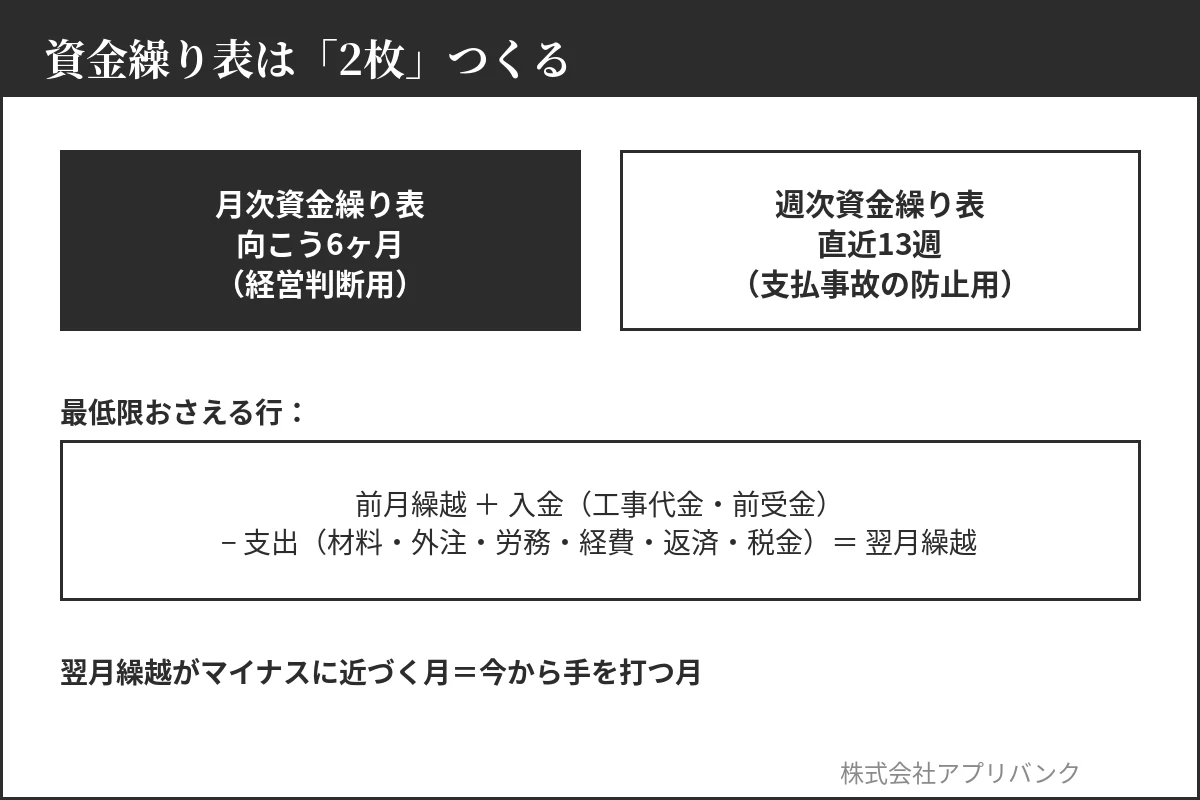

資金繰り表のつくり方|月次6ヶ月と週次13週の2枚構成
図3:月次6ヶ月(経営判断用)と週次13週(支払事故防止用)の2枚構成
表期間目的更新頻度
月次資金繰り表向こう6ヶ月受注選別・投資・借入の経営判断月1回+大型受注時
週次資金繰り表直近13週給料・外注・返済・税金の支払事故防止毎週
資金繰り表の2枚構成。「翌月繰越がマイナスに近づく月」が手を打つ月

行の構成は「前月繰越+入金(工事代金・前受金)−支出(材料・外注・労務・経費・返済・税金)=翌月繰越」の1本で足ります。大切なのは精緻さではなく、翌月繰越がマイナスに近づく月を「今」見つけること。危険月が3ヶ月先に見えていれば、打ち手はいくらでもあります。当日気づいたら、選択肢は高い金利しか残っていません。

3. 入金を早くする——契約段階が最大の勝負どころ

資金繰り改善の王道は、借入より先に入金サイクルの設計です(図4)。①前受金・中間金・出来高払いの条件を契約段階で盛り込む。②出来高請求の締めと提出を早め、検収遅れ・請求漏れを撲滅する。③支払側のルールも知っておく——下請代金について、特定建設業者には引渡し申出日から50日以内の支払期日が定められ、割引困難な手形の交付は禁止されています(建設業法(e-Gov)第24条の6)。自社が支払う側でも受け取る側でも、この基準が交渉の土台になります。

入金を早くする実務と建設業法24条の6の支払期日ルール
図4:入金条件は契約段階で設計する。法律上の支払ルールが交渉の土台になる

あわせて、労務費を不当に低く抑えた見積・契約を防ぐ「労務費に関する基準」(国交省)など、改正建設業法の枠組みは受注者側の価格交渉を後押ししています。資材高の転嫁交渉と入金条件の交渉は、セットで行うのが実務です。

※自社の資金繰り表づくりから着手したい方は、無料経営相談(毎月5社まで・建設業限定)で現状診断を承っています。

4. 調達の「引き出し」を平時に増やす——困る前に借りる

運転資金の調達は「困ってから」では選択肢が細ります。原則は平時に枠をつくることです(図5)。メインバンクの当座貸越・手形貸付枠、信用保証協会の保証付融資、日本政策金融公庫——いずれも、資金繰り表を持参して「いつ・いくら・なぜ必要か」を自分の言葉で説明できる会社に、金融機関は枠を出します。逆に、高コストのファクタリングに常態的に頼る状態は、資金繰り構造そのものの赤信号です。

建設業の運転資金調達|当座貸越・保証協会・日本政策金融公庫

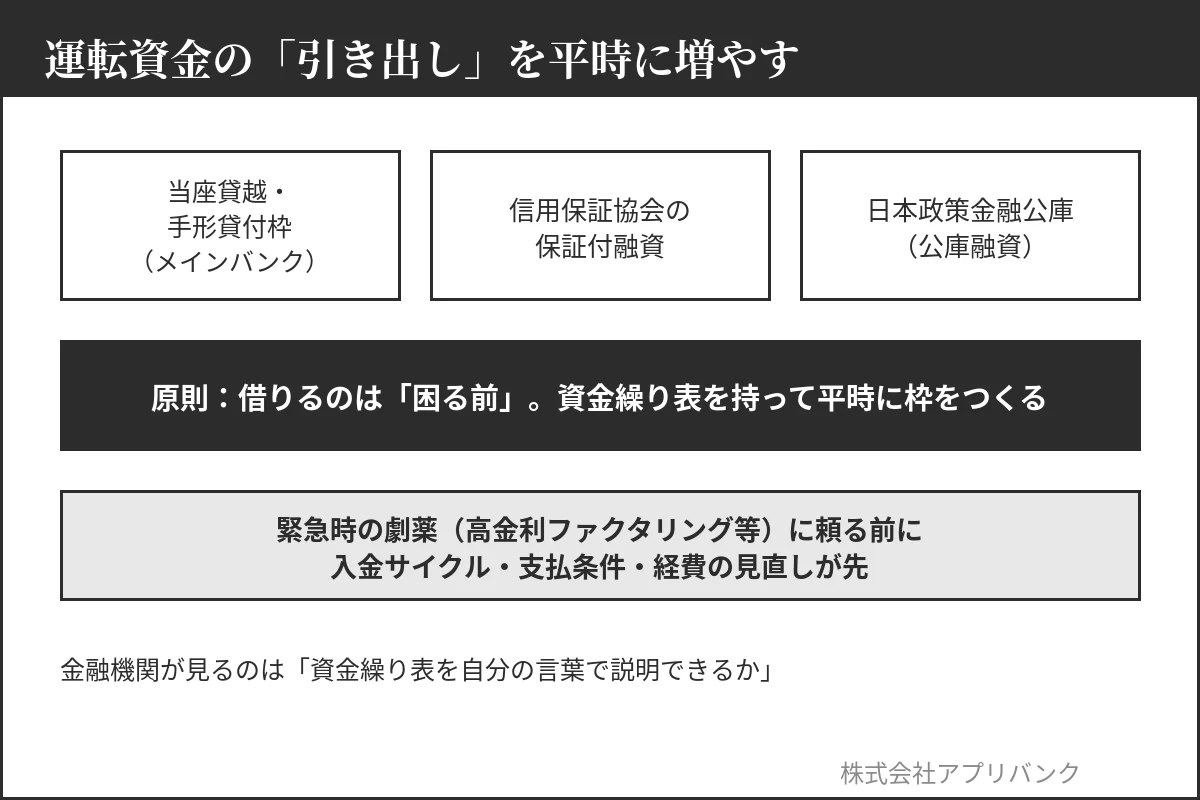

図5:借りるのは「困る前」。平時に引き出しを増やしておく

5. 黒字倒産を防ぐ——工事別キャッシュフロー×原価管理の両輪

最後は仕組み化です(図6)。①入金・支出を工事別に紐づけ、どの工事が資金を寝かせているかを見える化する。②資金繰り表を毎週更新し、13週先まで現金残高を予測する。③危険月には請求前倒し・枠の確保・支払条件の交渉で先手を打つ。この現金管理は、実行予算による原価管理(利益の管理)と両輪です。利益を厚くする打ち手は一人当たり付加価値を上げる5つの打ち手で、人手不足下の経営改善の全体像は経営改善5施策で解説しています。

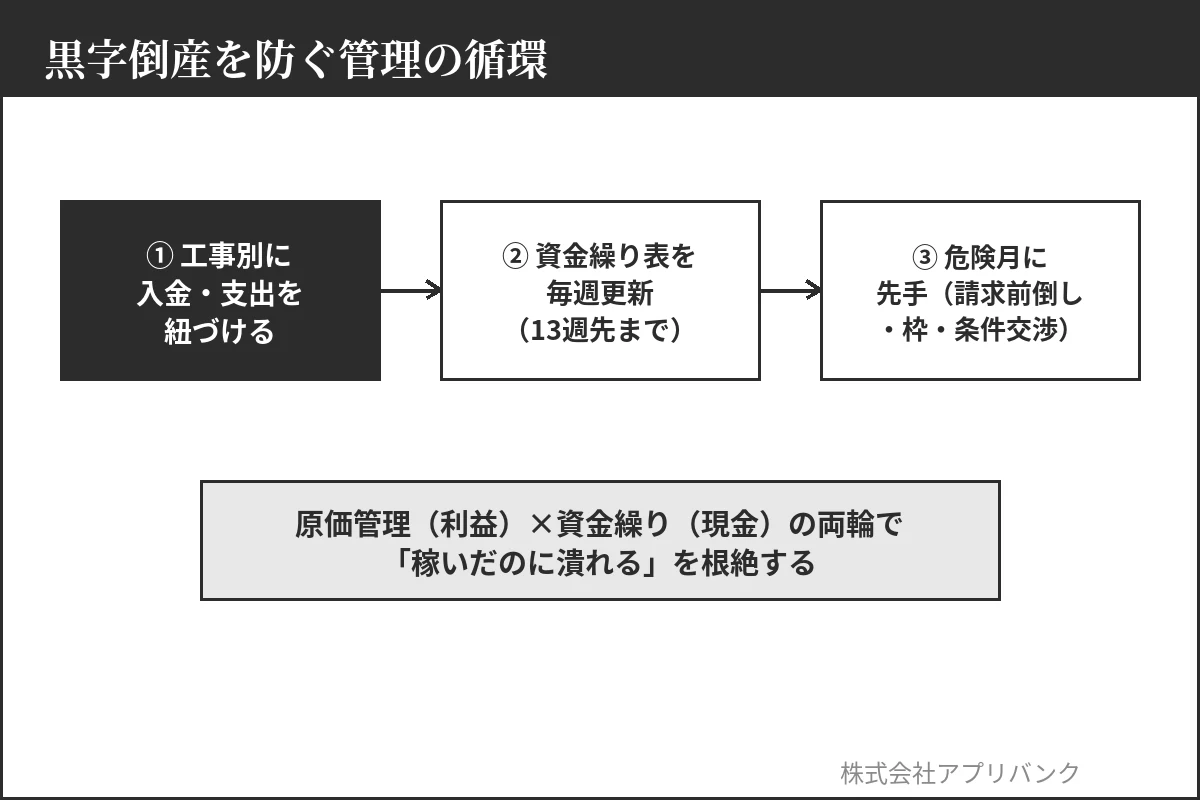

黒字倒産を防ぐ管理の循環|工事別CF×資金繰り表×先手の資金手当て
図6:工事別CF×毎週の資金繰り表×先手の資金手当て。原価管理と両輪で回す

資金繰りの数字づくりは、AIで大幅に省力化できます。銀行明細・請求データの転記や資金繰り表の下書きはAIに任せられる仕事の代表格です。人が担うのは、数字を見て「どの工事を選び、いつ交渉するか」の判断だけで済む体制——それが人材育成×DX推進×収益改善(統合最適化)の資金繰り版です。

よくある質問(FAQ)

黒字倒産とは何ですか?

損益計算書上は利益が出ているのに、支払いに充てる現金が不足して事業継続できなくなることです。支出が先行し入金が後になる建設業では特に起きやすく、利益の管理(原価管理)とは別に現金の管理(資金繰り表)が必要です。

資金繰り表は何から始めればいいですか?

まず月次で向こう6ヶ月、「前月繰越+入金−支出=翌月繰越」の1本の表をつくることです。精緻さより「翌月繰越がマイナスに近づく月」を早く見つけることが目的です。運用が回り始めたら週次13週を足します。

借入は少ないほど良いのでは?

無借金が理想とは限りません。支出先行の建設業では、立替期間を支える運転資金の「枠」を平時に確保しておくことが倒産リスクを下げます。危険なのは借入そのものではなく、資金繰り表を持たずに直前で慌てて高コストの資金に頼ることです。

「危険月」が見える資金繰り表、ありますか?

アプリバンクは建設業に特化し、資金繰り表の整備から入金条件の設計・原価管理との連動まで伴走支援します。初回の経営相談は無料・毎月5社までです(建設業の企業様に限ります)。

出典(一次・2026年7月時点)

  • 帝国データバンク 2026年上半期 インフレ倒産動向(建設業151件=半期最多):日刊建設工業新聞 2026年7月
  • 東京商工リサーチ 倒産・企業データ:tsr-net.co.jp
  • 建設業法(下請代金の支払期日・割引困難手形の禁止=第24条の3・24条の6):e-Gov法令検索
  • 国土交通省「労務費に関する基準」(改正建設業法):mlit.go.jp
  • 信用保証協会(全国信用保証協会連合会):zenshinhoren.or.jp/日本政策金融公庫:jfc.go.jp

※数値・制度は2026年7月時点。最新は各公式でご確認ください。

監修:佐藤 望(株式会社アプリバンク 代表取締役)。建設業界30年。経済産業省「DX認定事業者」。建設業に特化し、人材育成・DX推進・収益改善を統合した支援(統合最適化)を提供。あわせて原価管理・補助金2026もご覧ください。

本記事は法令・制度の一般的な内容をお伝えするものです。法令の適用についての個別の判断は、弁護士等の専門家にご確認ください。
