ハンコが2つでも事故は止まらない|建設現場の二重チェック

確認印が2つ押された計算書と、仮支えの1本が抜けた鉄骨梁。ハンコが2つでも事故は止まらない

二重チェックは、2人目が「1人目と別の目」で見たときにだけ効きます。同じ前提で同じ資料を見るだけなら、ハンコが2つ並ぶだけです。

この記事は、中堅の社員が少なく、若手が計算して部長がハンコを押している建設会社の社長に向けて書きました。

この記事は一般的な内容です。個別の工事のことは、記事の終わりにまとめた相談先におたずねください。

東京・八重洲の再開発現場で起きた鉄骨落下事故の報道と、国が2026年3月に出した留意事項を原典で読みます。そのうえで、二重チェックを効かせる方法をまとめます。

目次

強度不足の指摘も生かされなかった。報道が示す3つの穴

まず、この事故で亡くなられた方のご冥福をお祈りし、けがをされた方の回復をお祈りします。

厚生労働省の通達は、事故をこう書いています。

令和5年9月19日、東京都中央区のビル建築現場において、鉄骨の組立作業中に鉄骨梁を支えていた仮設構造物が崩壊し、鉄骨建方作業に従事していた労働者及び下層で作業を行っていた労働者6名が被災し、うち2名が死亡するという重大な災害が発生しました。

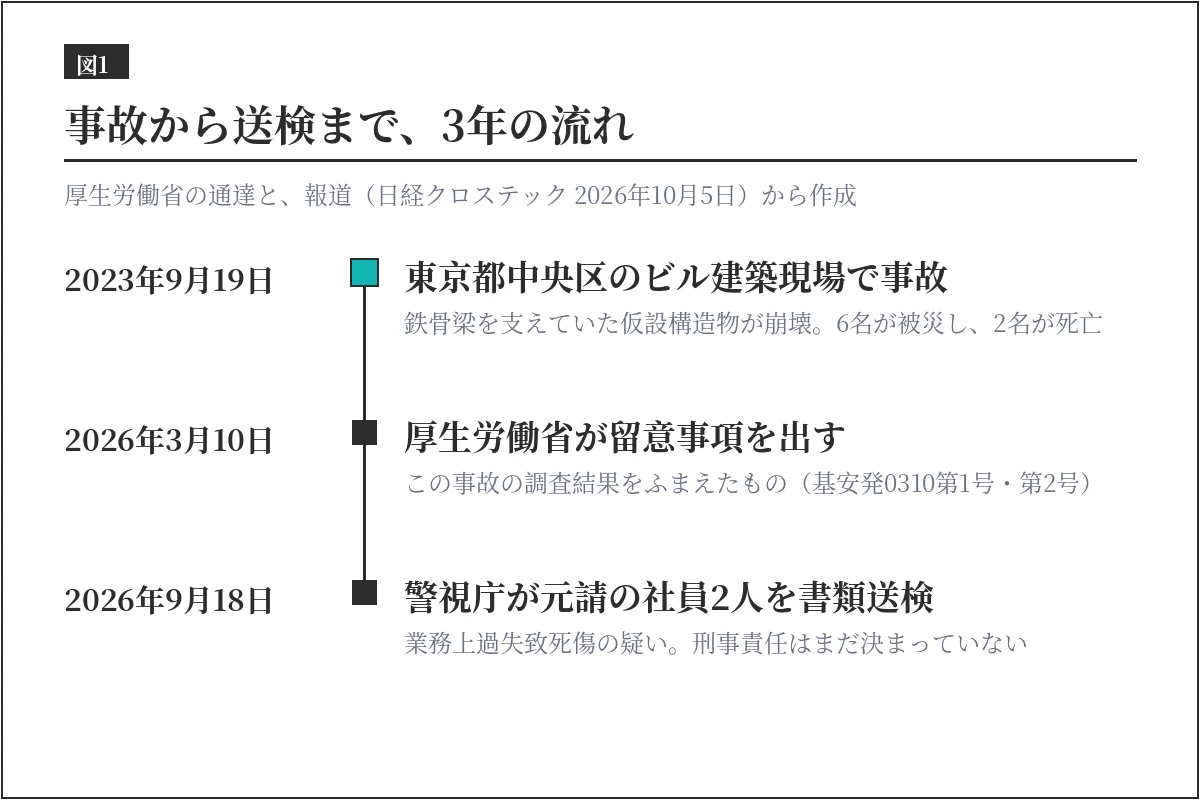

事故から送検までの流れ。2023年9月に鉄骨が落ちて2人が死亡、2026年3月に国が留意事項を出し、2026年9月に元請の社員が書類送検された
図1 事故から送検までの流れ(厚生労働省の通達と報道から作成)

施工は、大手ゼネコンの共同企業体です。警視庁は2026年9月18日、元請の社員2人を書類送検しました。疑いは業務上過失致死傷です(日経クロステック 2026年10月5日)。送検は捜査の段階で、刑事責任はまだ決まっていません。

日経ビジネス(2026年10月6日)は、次の2点を報じています。

  • 支えの強度計算をになったのは、経験のない当時30代前半の作業主任だったとされる
  • リース会社による強度不足の指摘も、生かされなかった

同じ記事で、東京都市大学の野城智也学長は次のように述べています。

就職氷河期世代の採用減で中堅が薄くなり、ミスを補う『補完の連鎖』が働きにくくなった

当社は、この事故を1つの会社の問題として読みません。報道のとおりなら、外からの指摘があっても止まらなかったことになります。この形は、会社の大きさを問わず起こりうると見ています。

報道の点を二重チェックのしくみに置きかえると、次の3つの穴になります(当社の整理です)。

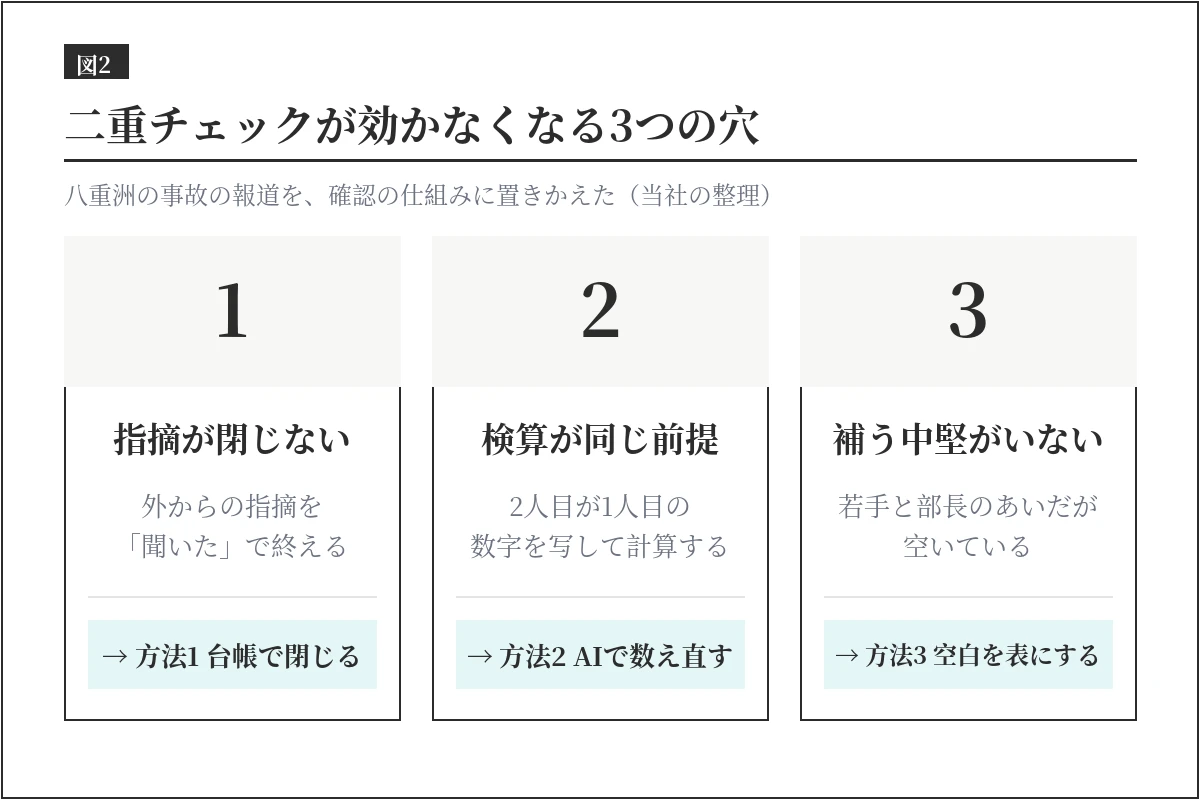

二重チェックの3つの穴。指摘が閉じない、検算が同じ前提に立つ、補う中堅がいない
図2 二重チェックの3つの穴(当社の整理)
穴 起きること この記事の打ち手
1. 指摘が閉じない 外からの指摘を「聞いた」で終え、直ったかをだれも確かめない 台帳で閉じる
2. 検算が同じ前提に立つ 2人目が1人目の数字を写して計算し、前提のあやまりに気づけない AIで数え直し、シニアが前提を見る
3. 補う中堅がいない 若手と部長のあいだが空き、「おかしい」と言える人がいない 年代の空白を表にし、シニアに照査を残す

建設業の死亡災害は、令和6年に232人で、業種別でいちばん多い数字です(厚生労働省 令和7年5月30日)。確かめるしくみの穴は、人のいのちにかかわります。

国は2026年3月、確認する体制を計画に書くよう求めた

厚生労働省は2026年3月10日、この事故の調査結果をふまえた留意事項を出しました(基安発0310第1号・第2号)。鉄骨の梁などを仮に支える仮設構造物がくずれるのを防ぐためのものです。

あて先には日本建設業連合会のほか、全国中小建設業協会も入っています。大手だけの話ではありません。二重チェックにかかわる部分は、次の3つです。

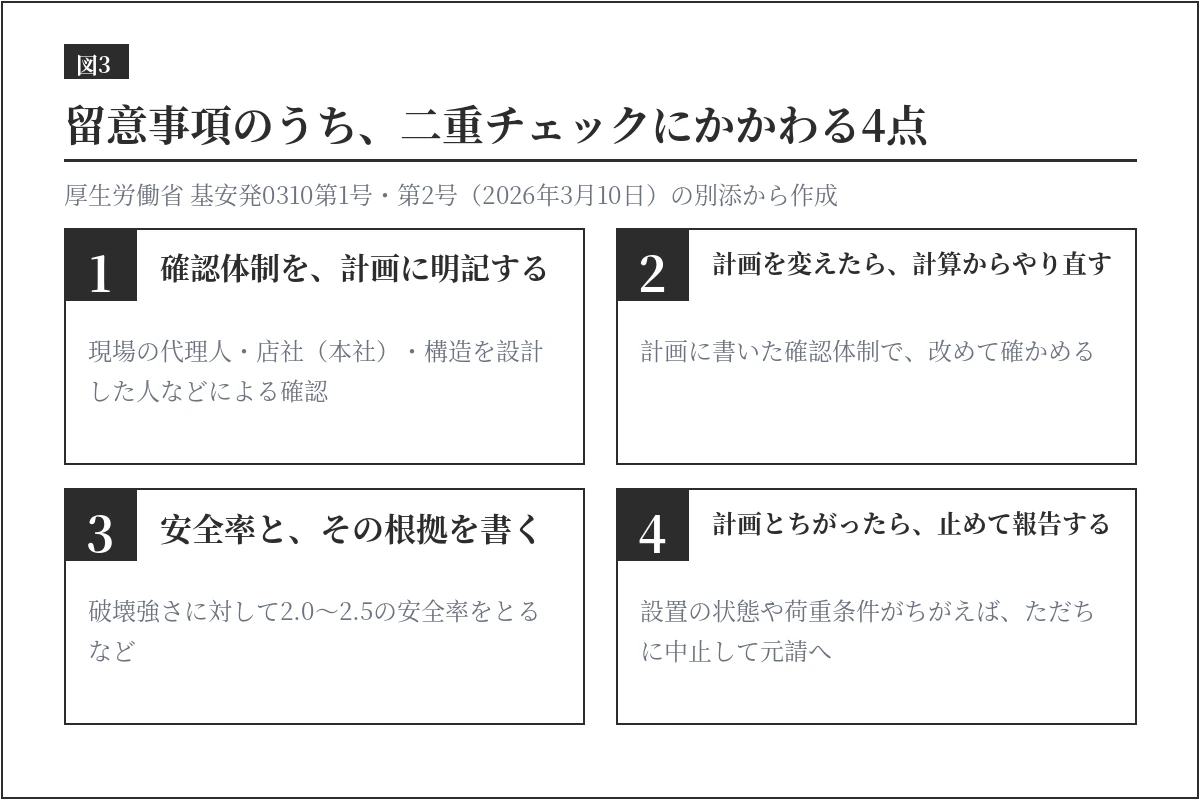

国の留意事項のうち二重チェックにかかわる3つ。確認体制を計画に書く、計画を変えたら計算し直す、計画と違ったら止めて報告する
図3 留意事項のうち、二重チェックにかかわる3つ(厚生労働省 基安発0310第1号・第2号から作成)

1. 確認の体制を、計画に書く

建設工事現場の代理人による確認のほか、店社による確認、仮設構造物の構造設計を行った者による確認等、十分な確認体制による確認を行うとともに、当該確認体制を同計画に明記すること。

現場の中だけで見ない、ということです。現場の代理人のほかに、本社(店社)と、構造を設計した人が入ります。

留意事項が求めるのは「体制」を書くことまでです。当社は、一人ひとりの名前まで書くことをすすめます。役わりだけだと、だれも見ないまま進むことがあるからです。

2. 計画を変えたら、計算をやり直す

計画を変えるときも再度強度を計算し、計画に書いた確認体制で確かめるよう求めています。安全率は、破壊強さに対して2.0〜2.5をとるなど十分にとり、その根拠も計画に書きます。

3. 計画とちがったら、止めて報告する

計画とちがう設置の状態や荷重条件が生じたら、ただちに作業を止めます。確かめた結果を元請(通達では「元方事業者」)に報告し、見直してから再開します。

このほか、組み立てたあとの点検では、点検した人の氏名と結果を記録して残します。

労働安全衛生規則517条の2も、高さ5メートル以上の鉄骨の組立てなどでは作業計画を求めます。計画には、部材の落下や倒壊を防ぐ方法を示します。

穴1は台帳で閉じる。直した人と確かめた人を分ける

リース会社、協力会社、設計者、検査の担当。外からの指摘は、現場の中の人が見おとした点を教えてくれる、いちばん安い二重チェックです。

ただし、聞いただけでは効きません。当社は、次の5つの欄の台帳をすすめています(当社の整理です)。

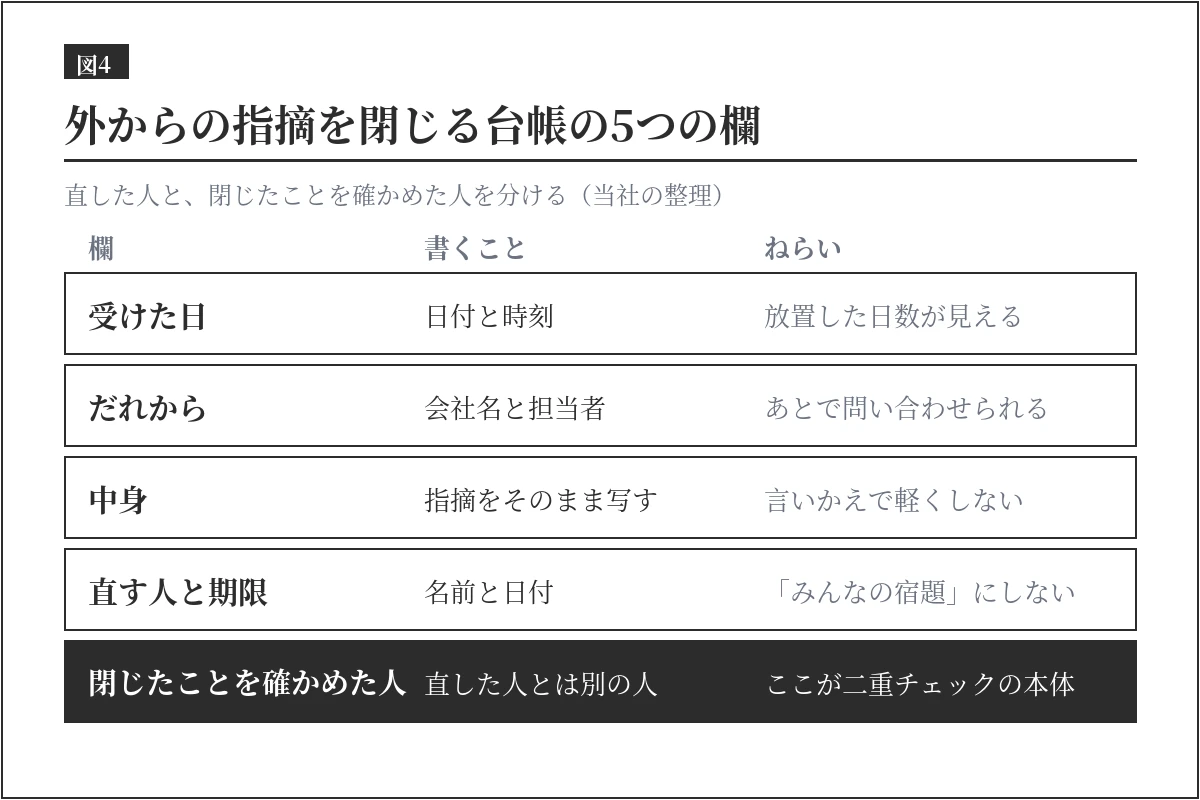

指摘は、別の人が確かめて閉じる。指摘をそのまま写して受ける、直す人と期限を名前で決める、直した人とは別の人が確かめ、閉じるまで作業しない
図4 指摘は、別の人が確かめて閉じる(当社の整理)
欄 書くこと ねらい
受けた日 日付と時刻 放置した日数が見える
だれから 会社名と担当者 あとで問い合わせられる
中身 指摘をそのまま写す 言いかえで中身を軽くしない
直す人と期限 名前と日付 「みんなの宿題」にしない
閉じたことを確かめた人 直した人とは別の人 直した本人の「直した」で閉じない

大事なのは最後の欄です。直した人と、確かめた人を分けます。これが二重チェックの本体です。

もう1つ線を引きます。荷重や強度にかかわる指摘が閉じるまで、その部分の作業に入りません。留意事項の「計画とちがったら止める」と同じ考え方です。

穴2はAIで数え直す。数字が合っても、シニアが前提を見る

報道では、支えの強度計算を誤った疑いがあるとされています。どこで誤ったかは、報道からはわかりません。

一般に計算書のあやまりは、式よりも拾い出し(何を何本、どれだけの重さで数えたか)で起きやすいと当社は見ています。

2人目が1人目の拾い出しをそのまま使うと、あやまりもいっしょに写ります。そこで、図面から別の道すじで数え直す役をAIに持たせます。2人目が計算を確かめることを、ここでは「照査」とよびます。

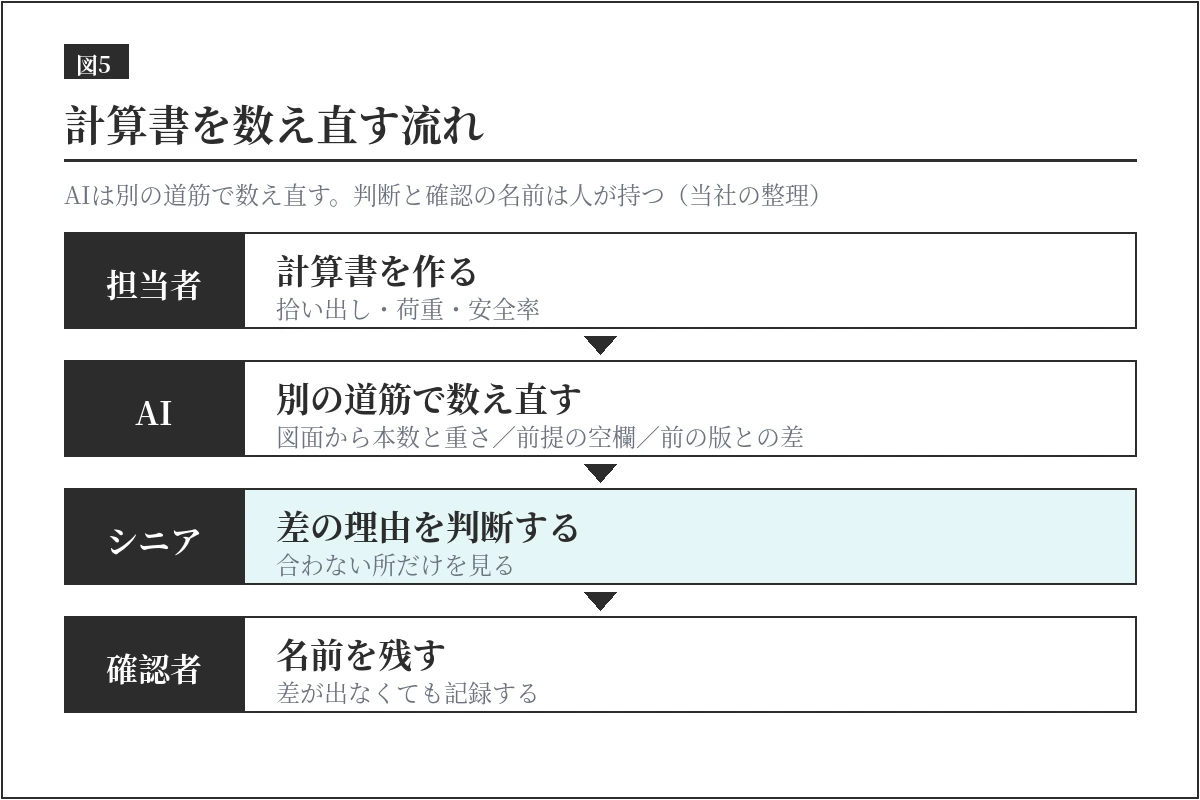

計算書の照査は3つの役。AIが別の道で数え直す、シニアが数字が合っても前提を自分で確かめる、確かめた人の名前を記録に残す
図5 計算書の照査は3つの役(当社の整理)

AIにたのむのは、次の3つです。

  • 拾い出しの数え直し:図面や部材表から部材の本数と重さを別に数え、計算書とくらべる
  • 前提の書き出し:荷重条件・安全率・単位を一覧にし、空いている欄を見つける
  • 前の版との差:計画を変えたとき、どの数字が変わったかを並べる

安全かどうかの判断と、確かめた人の名前は、人が持ちます。AIはまちがえます。AIと人の数字が合わないときは、なぜ合わないかを経験のあるシニアが見ます。

数字が合ったときも、終わりにしません。同じ前提で計算すれば、まちがっていても数字は一致するからです。シニアは次の3つを自分で確かめます。

  • 原図:計算に使った図面が、最新の版の原図か
  • 対象の部材:仮に支える部材を、もれなく数えているか
  • 施工段階ごとの荷重条件:組み立ての途中など、段階ごとに置いているか

そのうえで、確かめた人の名前を残します。「AIが合っていると言った」は、確認の記録になりません。

自社の計算書と照査のしかたを、いちど外の目で見てほしい。そうお考えでしたら、無料経営相談からお声がけください。手元の計算書と台帳で、どこに穴があるかをいっしょに見ます。

穴3は年代表で見る。中堅がいなければ、シニアに照査を残す

国土交通省の資料では、建設業で働く人は令和6年に477万人です。そのうち55歳以上が36.7%、29歳以下が11.7%でした(最近の建設産業行政について 令和7年9月)。

上と下がいて、まん中がうすい会社では、「若手が計算し、部長がハンコを押す」形になりがちです。そのあいだで「この数字、おかしくないか」と言う人がいません。

まず、自社の空白を表にします。年齢だけでなく、だれが何を確かめられるかを書くのがこつです(当社の整理です)。

年代 計算できる人 2人目として確かめられる人 現場で止められる人
20代
30代
40代
50代
60代以上

穴かどうかは、工種ごとに見ます。ある工種を2人目として確かめられる人が社内に0人なら、それがいまの穴です。年代の空白は、ほかの年代の人が確かめられるうちは穴でなく、10年後の穴の予兆です。

中堅の空白を埋める3つ。外の目を名前まで計画に書く、シニアに照査の役を残す、照査の記録を若手の教材にする
図6 中堅の空白を埋める3つ(当社の整理)
  • 外の目を、計画に入れる:構造の設計者や、仮設機材のメーカー・リース会社の技術担当。名前まで書きます
  • シニアに、照査の役を残す:定年後の再雇用でも、照査と若手への説明だけを受け持ってもらう
  • 照査の記録を、教材にする:差が出た計算とその理由をためて、若手が読めるようにする

当社は、まずシニアに照査の役を残すことをすすめます。計算は若手でも覚えられます。一方で「この数字は重すぎる・軽すぎる」と気づく勘は、現場の年数でしか育ちにくいからです。

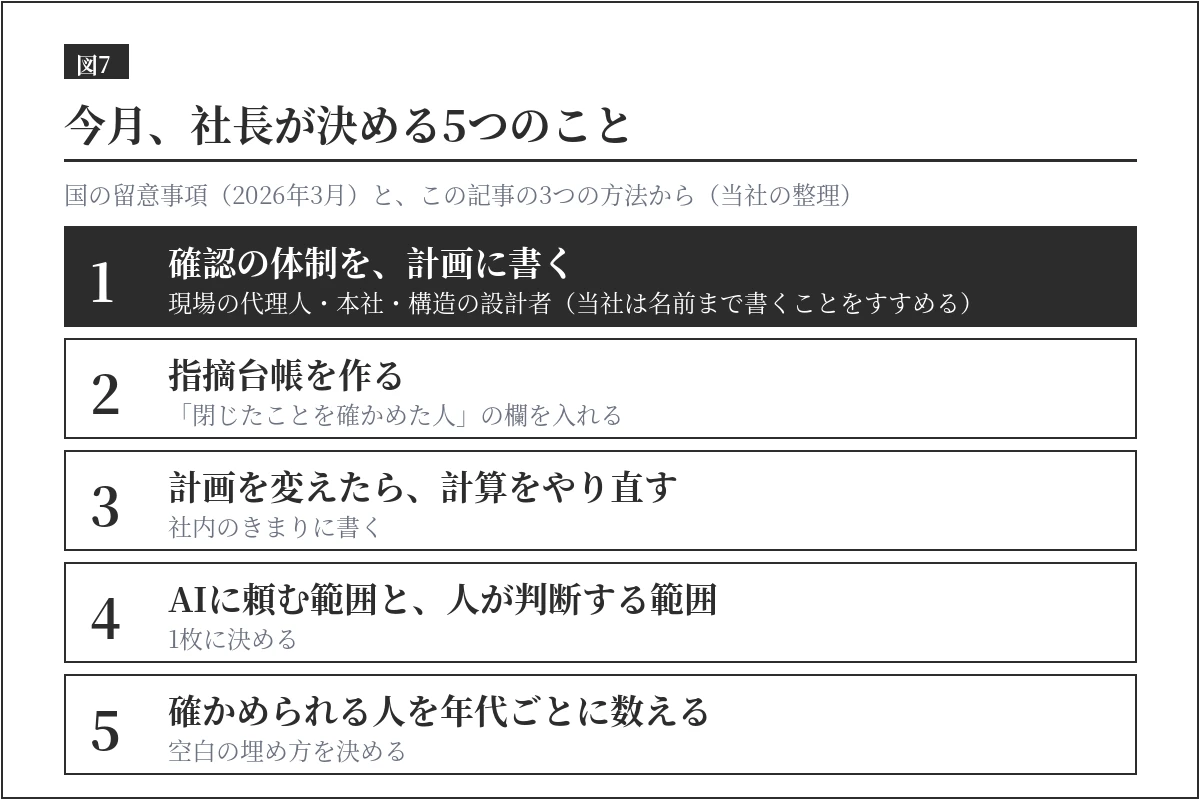

今月、社長が決めることは次の3つです。

  1. 仮設の計画に、確認する人の名前を書く。計画を変えたら、計算をやり直す
  2. 指摘台帳を作り、「閉じたことを確かめた人」の欄を入れる
  3. 確かめられる人を工種と年代ごとに数え、AIとシニアの役を1枚に決める

人を育てる、道具で確かめる、事故の損失を防ぐ。この3つをいっしょに進めるのが、当社の考える二重チェックです。

確かめる仕組みを、人の育て方とあわせて作り直したい。そうお考えでしたら、無料経営相談へどうぞ。人材育成・DX推進・収益改善を一つにする「統合最適化メソッド」で、まとめて見ます。

この記事は一般的な内容をお伝えするものです。仮設の強度計算は構造設計者に、計画の安全面は労働安全コンサルタントにおたずねください。刑事の扱いは弁護士の領分です。報道の内容は、各報道機関の記事によるものです。

よくある質問

Q. うちは小さな工事しかしません。この留意事項は関係ありますか

留意事項の対象は、鉄骨の梁などを仮に支える仮設構造物です。あて先には全国中小建設業協会も入っています。

当社は、確認体制を書く・変えたら計算し直す・ちがったら止めるという考え方は、足場や型わく支保工でも役に立つと見ています。ただし、それぞれ別の条文があります。

Q. 強度計算をAIにまかせてもよいですか

おすすめしません。AIはまちがえます。この記事でAIにたのむのは、数え直し・前提の書き出し・前の版との差までです。安全の判断と、確かめた人の名前は、人が持ちます。

Q. 書類送検された社員は、有罪になったのですか

なっていません。起訴するかどうかは検察が決めます。業務上過失致死傷(刑法211条)のいまの法定刑は「五年以下の拘禁刑又は百万円以下の罰金」です。

ただし、2025年6月1日より前の行為には、整理法441条1項により改正前の刑が使われます。2023年の事故なので、「五年以下の懲役若しくは禁錮又は百万円以下の罰金」が当てはまります。

Q. 中堅を採用できません。どうすればよいですか

採用だけでうめようとしないことです。外の目を計画に入れる・シニアに照査の役を残す・照査の記録を教材にする、の3つをいっしょに進めます。

関連記事

出典

出典はいずれも 2026年11月12日に開いて確認しています。条文はe-Gov法令API(同日取得)の現行条文です。報道は各社の公開部分によります。

監修

佐藤 望

監修:株式会社アプリバンク 代表取締役 佐藤 望。建設業界30年。大手ゼネコンで国内の大規模プロジェクトを担当し、海外では子会社の立ち上げと経営再建に従事。

保有資格は認定ファシリティマネジャー/日商簿記1級/建設業経理士1級/第一種衛生管理者。日本内部監査協会 会員、東京商工会議所 会員。

経済産業省「DX認定事業者」(DX-2026-06-0021-01)。建設業に特化し、人材育成・DX推進・収益改善を統合した支援(統合最適化)を提供。お問い合わせは無料経営相談または TEL 03-6826-0180 へ。

更新履歴

  • 2026年10月15日 公開
  • 2026年11月12日 改訂:留意事項の原文と報道の公開部分に合わせて書き直し、図を作り直しました
