建設業の人手不足の政策パッケージ。断った工事を数えないと出遅れる。数える数字は、人が足りず断った工事、1人当たり完成工事高、省力化の候補とへる時間

建設業の人手不足について、国が政策パッケージをつくっています。2026年10月1日の日本成長戦略会議で、高市総理が年末までにまとめるよう指示しました。

11月12日の時点で、施策の対象や金額はまだ出ていません。だからこそ、いまのうちに自社の数字を3つ数えておくことをおすすめします。支援策が出て申しこむとき、理由をすぐに書けるからです。

この記事は、社員10〜50人ほどで、公共と民間の工事を受けている建設会社の社長に向けて書いています。

監修: 代表取締役 佐藤 望(建設業界30年/記事末に経歴)
最終確認日: 2026年11月12日(この記事は一般的な情報です。政策パッケージは未発表で、国の公式の資料をこの日に原文でたしかめました)

目次

政策パッケージの施策と金額は、まだ出ていない

首相官邸の発言録によると、総理は会議のまとめで、つぎのように述べました。

まず、建設分野の人手不足解消に向け、尾﨑副長官の下に、国土交通省と経済産業省を中心に「政府横断の検討の場」を創設し、年末までに具体的な政策パッケージをとりまとめてください。

人や資金を戦略分野へ回す話のなかで、建設の人手は「まず」とさいしょに挙がりました。会議の資料「当面の検討課題(案)」にも、「建設供給力不足への対応」が入っています。

10月30日には、内閣官房が建設分野の人材確保等に向けたタスクフォースの第1回を開きました。

議事要旨によると、総理の指示を受けて、尾﨑副長官の下に「政府横断の検討の場」として置いたものです。国土交通省・経済産業省・厚生労働省が主な構成員です。

議事要旨では、3つのテーマに沿って話し合い、政策パッケージを年内にとりまとめるとしています。足元の工事を進めること、建設の人を育てること、仕事の効率を上げることです。

項目 2026年11月12日時点
話し合う場 尾﨑副長官の下のタスクフォース(10月30日に第1回)
中心になる省 国土交通省と経済産業省(総理の指示)。厚生労働省も構成員
まとめる時期 年末まで(総理の指示。発表の日付は出ていない)
議論するテーマ 案が出た(足元の工事・人材を育てる・業務効率化)
対象・金額・補助率 出ていない
申しこみの時期と条件 出ていない
出典:首相官邸 日本成長戦略会議 発言録(令和8年10月1日)、内閣官房 タスクフォース第1回 資料4・議事要旨(令和8年10月30日)をもとに当社で整理

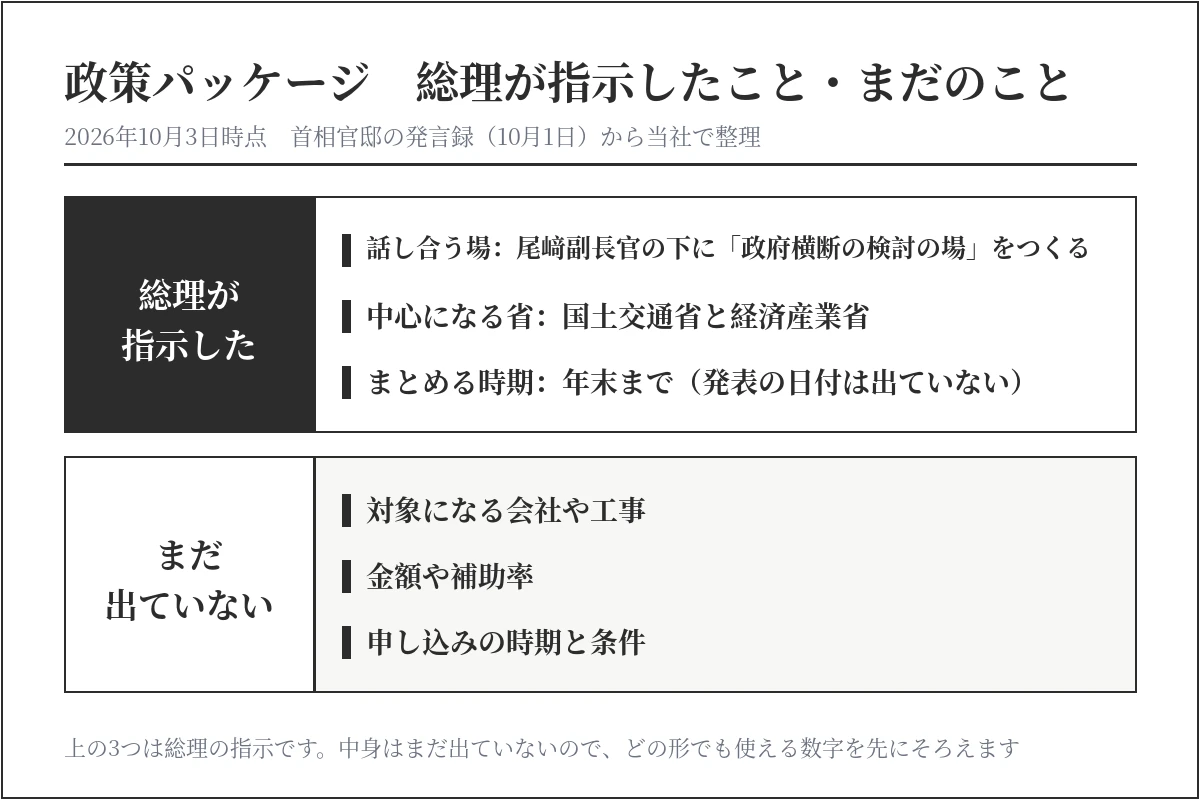

建設業の人手不足の政策パッケージの動きの図。10月1日に総理が年末までのとりまとめを指示、10月30日に副長官の下の検討の場としてタスクフォースの第1回、年末までに政策パッケージをまとめる。施策と金額はまだ出ていない
図1 政策パッケージの動き(2026年11月12日時点)

補助金になるのか、税の扱いか、決まりの見直しか。形も、まだわかりません。見こみで動くより、どんな形で出ても役に立ちやすい数字を先にそろえます。

人手不足は、もう数字にも出ています。帝国データバンクの調べでは、2025年度の人手不足倒産は441件で、そのうち建設業は112件でした。負債1,000万円以上で法的整理になった倒産だけを数えたもので、廃業は入っていません。

補助金は、人の足りなさを数字で問う

手がかりになるのが、いまも続いている中小企業省力化投資補助金です。

カタログ注文型の公募要領は、申しこむ会社に「人手不足の状態にあること」を示すよう求めています。つぎの4つから1つを選ぶ形です。

1 限られた人手で業務を遂行するため、直近の従業員の平均残業時間が30時間を超えている。

2 整理解雇に依らない離職・退職によって従業員が前年度比で5%以上減少している。

3 採用活動を行い求人掲載したものの、充足には至らなかった。

4 その他、省力化を推し進める必要に迫られている。

カタログ注文型 公募要領「人手不足の状態にあることの確認」から

4つめを選ぶと審査がよりきびしくなり、結果の知らせが大幅におくれることもある、と書かれています。数字で示せる1〜3を選べるようにしておくほうが、進めやすいと読めます(当社の読み)。

省力化投資補助金のカタログ注文型が人手不足をたしかめる数字の図。直近の平均残業時間が30時間超、整理解雇によらない離職で従業員が前年度比5%以上減、採用活動をしたうえで求人が充足しない
図2 補助金が人手不足をたしかめる数字(カタログ注文型 公募要領から当社で整理)

一般型の公募要領(第9回)は、別の2つの数字を見ます。業務がどれだけへるかの「省力化指数」と、投資額を、へる時間の金額などで割った「投資回収期間」です。

年末のパッケージがおなじ型になるとは限りません。それでも、いまある国の省力化の支援は、人の足りなさと、へる時間を数字で問うています。

数えるのは3つ。まず、人が足りず断った工事

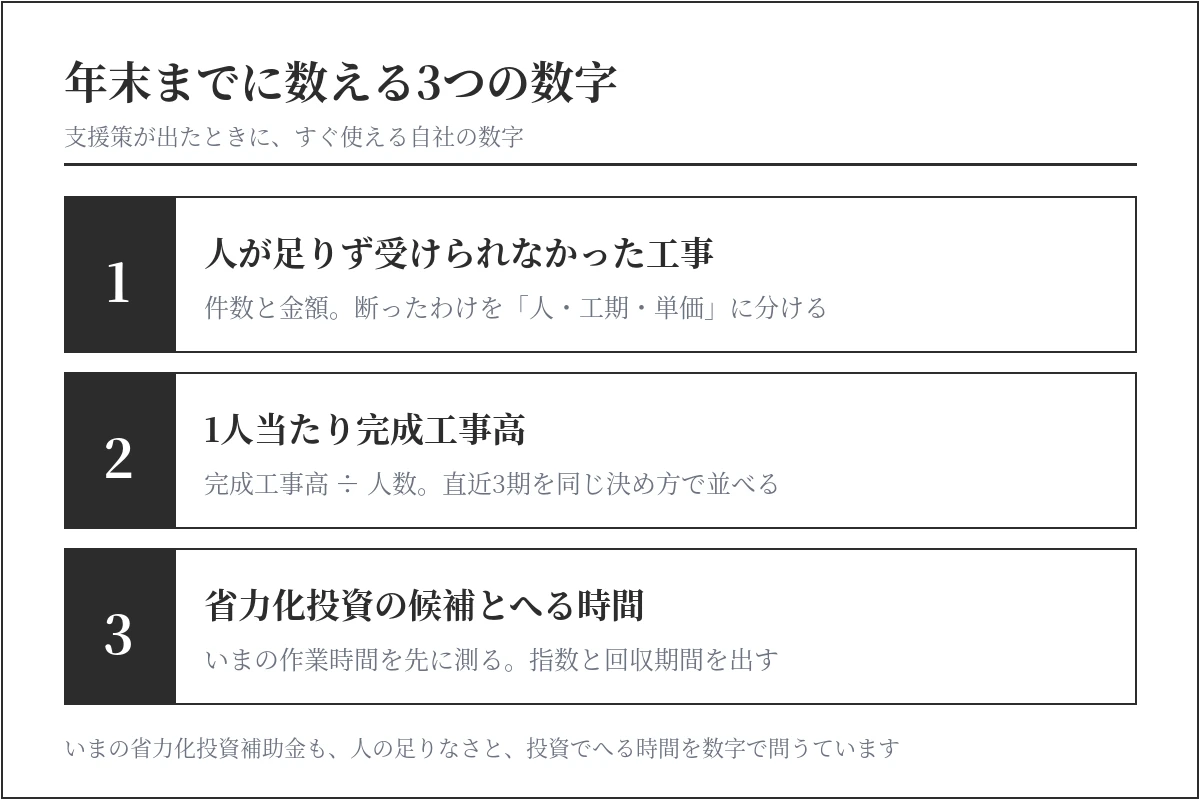

年末までに数える数字の図。1 人が足りず断った工事の件数と金額、2 1人当たり完成工事高をここ3期おなじ決めかたで、3 省力化の候補とへる時間を入れる前に測る
図3 年末までに数える数字

① 人が足りず、受けられなかった工事

ひとつめは、人が足りずに断った工事や、見送った工事の件数と金額です。会計の帳簿には出てこず、書いておかなければ残りません。いまから、つぎの6つを1件1行で書きとめます。

書くこと 書きかたの例
日付 見積の依頼を受けた日
発注者の区分 公共か民間か。元請か下請か
工種 型枠、内装、設備など
おおよその金額 見積の前なら、依頼の規模でよい
断ったわけ 人・工期・単価のどれか(重なれば全部)
足りなかった人 職種と、何人が何日足りなかったか
当社の考えかたで整理した記録の項目です。国の様式ではありません。

だいじなのは、断ったわけを分けておくことです。単価だけが理由で断った工事は、人手不足の数に入れません。人と単価が重なった工事は数に入れ、単価も重なったと印をつけます。

これまでの分は、見積の依頼のメールや電話のメモから、思い出せるぶんだけ書き足します。金額がわからない工事は空けておき、見こみの数字でうめません。

工期をのばしてもらった工事や、協力会社に断られた回数も書いておきます。受けた工事なら「断った」とは別の列にします。協力会社がそろわず、受けるのをあきらめた工事なら「断った」の列です。

前ぶれの見かたは建設業の人手不足倒産に書きました。

② 1人当たり完成工事高

ふたつめは、1人当たり完成工事高です。完成工事高を、その期の人数で割って出します。

1人当たり完成工事高 = 完成工事高 ÷ 人数

人数の数えかたは、はじめに決めて変えません。「期末の社員数」か「12か月の平均」か、役員を入れるかもそろえておきます。

架空の例です。完成工事高が6億円で社員が30人なら、1人当たり2,000万円です。3年前が1,800万円なら、金額では1割ほど上がっています。

ただし、金額にはものの値上がりもふくまれ、外注が多いほど大きく出ます。こなした工事の量がふえた、とまでは言えません。

自社の手で生んだ分を見るなら、付加価値を人数で割ります。この補助金の一般型は、付加価値額を「営業利益+人件費+減価償却費」と決めています。人数は、従業員数に役員の人数を足して数えます。

建設業の生産性向上で使った「完成工事高から材料費や外注費を引く」出しかたとは、おなじ数字になりません。どちらで数えたかを表の上に書き、ここ3期分をおなじ決めかたで並べます。

③ 省力化の候補と、へる時間

みっつめは、何を入れたら、何時間へるかです。候補は、日報、写真の整理、出面(でづら)の集計、安全書類など、どの現場でもかならず出る作業から選びます。

一般型の要領には、2つの式があります。これを、そのまま借ります。

数字 要領の式
省力化指数 (設備導入により削減される業務に要していた時間 − 設備導入後に発生する業務に要する時間)÷ 設備導入により削減される業務に要していた時間
投資回収期間 投資額 ÷(削減工数 × 年間稼働日数 × 人件費単価 + 増加した付加価値額)
出典:中小企業省力化投資補助事業(一般型)公募要領 第9回公募「1-2.定義」(2)(7)

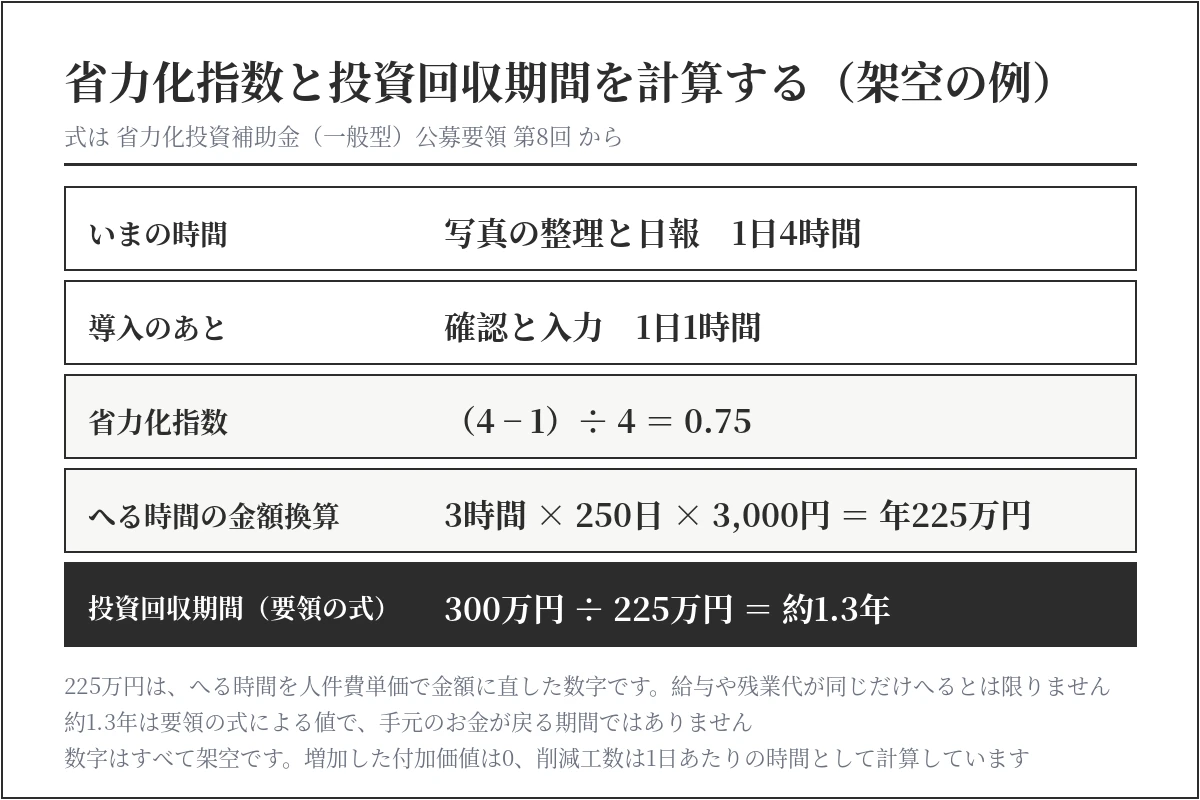

架空の例で計算する図。1日4時間の作業が1時間になると省力化指数は0.75。へる時間の換算は3時間×250日×3,000円で年225万円。投資300万円を225万円で割ると、要領の式の投資回収期間は約1.3年
図4 省力化指数と投資回収期間を計算する(架空の例)

架空の例で計算します。写真の整理と日報に、会社全体で1日4時間かかっているとします。新しい道具を入れると、確認と入力に1日1時間かかるとします。省力化指数は(4−1)÷4で0.75です。

投資額を300万円、年間稼働日数を250日、人件費単価を1時間3,000円とします。へる時間を金額に直すと、3×250×3,000で年225万円です。増加した付加価値を0とすると、要領の式の投資回収期間は300÷225で約1.3年です。

225万円は換算の数字で、給与や残業代がそのままへるとは限りません。約1.3年も、手元のお金がもどる期間ではありません。じっさいにへる支出は、残業代や外注費が入れる前と後でどう変わるかで見ます。

だいじなのは、いまの作業に何時間かかっているかを、先に測ることです。入れる前の時間がなければ、どちらの式も計算できません。いまある補助金の選びかたは省力化投資補助金に間に合わない時にまとめました。

断った工事の表や、作業時間の測りかたを、自社に合わせて決めたい。そうお考えでしたら、無料経営相談からお声がけください。手元の台帳から、何が数えられるかをいっしょに見ます。

年末までに当社がすすめる段取りは、3段

ここからは、当社がおすすめする段取りです。国が決めた日程ではありません。

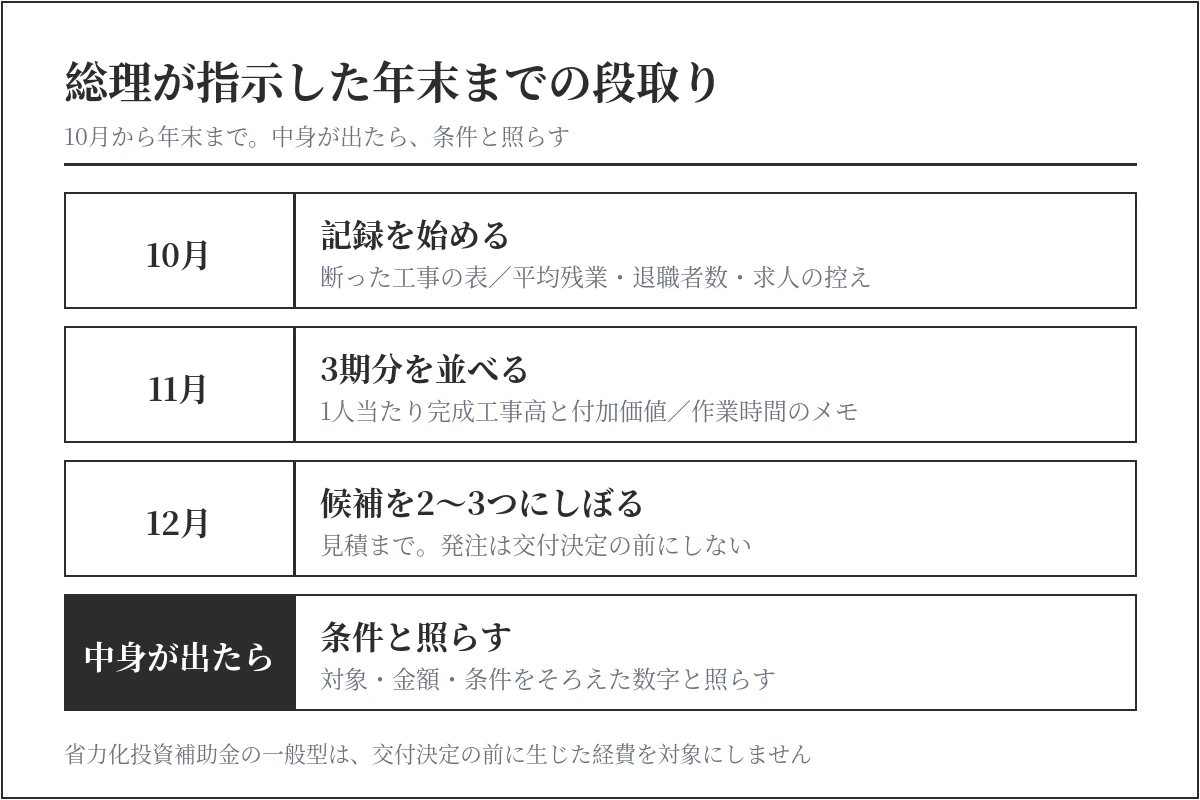

当社がすすめる年末までの段取りの図。11月に断った工事と残業・人数の記録をはじめる、12月上旬までに3期分を並べ作業ごとの時間を1〜2週間メモする、12月下旬に候補を2〜3つにしぼり発注は交付決定の後にする
図5 当社がすすめる年末までの段取り

11月 記録をはじめる

断った工事の表をつくり、いまの分から書きます。あわせて、カタログ注文型の1〜3をたしかめる材料をそろえます。直近の平均の残業時間、前年度と今の従業員数(やめた理由も)、求人の控えと採れた人数です。

12月上旬まで 3期分を並べ、時間を測る

1人当たり完成工事高と付加価値を、ここ3期分で並べます。候補の作業は、担当の人に1〜2週間、作業ごとの時間をメモしてもらいます。

12月下旬 候補を2〜3つにしぼる

測った時間をもとに、効きそうな候補をしぼります。見積をとるところまでは進めてかまいません。

ただし、発注は急がないでください。一般型の要領は、交付決定の前に発生した経費を対象外とし、「いかなる理由であっても事前着手は認められません」としています。

パッケージの中身が出たら、対象・金額・条件を、そろえた数字と照らします。補助金の形なら、申しこみの入口もたしかめます。いまの補助金は、GビズIDプライムの取得がいります。

統合最適化でみると、1つの作業が3つの軸に効く

株式会社アプリバンクは、人材育成・DX推進・収益改善をひとつにして見ます(統合最適化メソッド)。3つの数字なら、人と時間を数える1つの作業が、3つの軸に同時につながります。

人と時間を数える1つの作業が3つの軸に効く図。人材育成は仕事がだれに寄っているかが見える、DX推進は道具を選ぶ物差しができる、収益改善はとりこぼした売上の大きさがわかる
図6 1つの作業が3つの軸に効く(統合最適化メソッド)

人材育成 仕事がだれに寄っているかが見える

作業ごとの時間を測ると、決まった人に仕事が寄っている場所がわかります。教える順番と、まかせる順番を決める手がかりになります。

DX推進 道具を選ぶ物差しができる

測った時間が、どの道具を入れるかの物差しになります。入れたあとも、おなじ物差しで効いたかどうかをたしかめられます。

収益改善 とりこぼした売上の大きさがわかる

断った工事の金額は、人がいれば取れたかもしれない売上の目安です。人を1人ふやすねうちや、投資の上限を考える手がかりになります。

まとめ

  • 総理は2026年10月1日、建設の人手不足の政策パッケージを年末までにまとめるよう指示しました。10月30日に話し合いの場がはじまりましたが、施策や金額はまだ出ていません
  • いまある国の補助金は、人の足りなさと、投資でへる時間を数字で問うています
  • 年末までに、断った工事の件数と金額・1人当たり完成工事高・省力化の候補とへる時間を数えておきましょう

支援策が出たときに、すぐ動ける数字をそろえておきたい。そうお考えでしたら、無料経営相談へどうぞ。人材育成・DX推進・収益改善をまとめて見ます。

よくある質問

Q1. 政策パッケージは、いつ発表されますか。

総理の指示は「年末までに」とりまとめる、というものです。くわしい日付は、2026年11月12日の時点では出ていません。

Q2. 補助金になるのですか。

まだわかりません。発言録には「具体的な政策パッケージ」とあるだけです。タスクフォースのテーマも、方向を並べた案の段階です。

Q3. 社員の少ない会社でも、数えておく意味はありますか。

あります。1人当たり完成工事高は、社員が数人でも出せます。この補助金の一般型にも、従業員5人以下の区分があります。

Q4. いま申しこめる補助金はありますか。

省力化投資補助金の一般型は、第9回の公募が2026年11月4日にはじまりました。申しこみの受付は12月上旬から、しめきりは12月下旬の予定です(公式のスケジュール・2026年11月12日時点)。

カタログ注文型は、12月3日に制度が変わります。いまの制度での申請は、11月30日10時がしめきりです。それまでに不備が直らなかった申請は無効になり、12月3日以降に出し直します。

11月30日10時から12月3日13時までは、システムが止まります(中小機構の案内・2026年11月10日更新)。日程や条件は、公式サイトで最新のものをたしかめてください。

この記事は一般的な内容をお伝えするものです。政策の中身は、発表された公式の資料でおたしかめください。補助金の申請は、各制度の公募要領と事務局の案内にしたがってください。

関連記事

出典(取得日 2026-11-12)

更新履歴

  • 2026年10月8日 公開
  • 2026年11月12日 10月30日のタスクフォース第1回を追記。省力化投資補助金の日程を第9回公募に更新。段取りが当社のすすめであることを見出しと図で明記。カタログ注文型の、いまの制度での申請しめきり(11月30日10時)を追記

監修

佐藤 望

監修:佐藤 望(株式会社アプリバンク 代表取締役)。建設業界30年。大手ゼネコンで国内の大規模プロジェクトを担当し、海外では子会社の立ち上げと経営再建に従事。

保有資格は認定ファシリティマネジャー/日商簿記1級/建設業経理士1級/第一種衛生管理者。日本内部監査協会 会員、東京商工会議所 会員。

経済産業省「DX認定事業者」(DX-2026-06-0021-01)。建設業に特化し、人材育成・DX推進・収益改善を統合した支援(統合最適化)を提供。お問い合わせは無料経営相談または TEL 03-6826-0180 へ。


建設業を支援する経営コンサル、株式会社アプリバンクをもっと見る

購読すると最新の投稿がメールで送信されます。

建設業の人手不足の政策パッケージ。断った工事を数えないと出遅れる。数える数字は、人が足りず断った工事、1人当たり完成工事高、省力化の候補とへる時間
